Fürstenfelder Schnellstraße

Von der ersten Vision bis zum letzten Kilometer der S 7

Seit Jahrzehnten im Gespräch, teils heftig kritisiert und schließlich für rund 900 Millionen Euro umgesetzt: Die Fürstenfelder Schnellstraße S 7 erstreckt sich von der A 2 Südautobahn über die Steiermark und das Burgenland bis nach Ungarn. Am 20. September 2025 wurde der finale Teil der Strecke für den Verkehr freigegeben. Ein detaillierter Überblick über die turbulente Geschichte der Entlastungsstraße.

Von Livia Steiner, Eva Wabscheg und Jonas Binder

Die Fürstenfelder Schnellstraße (S 7) war das zum Zeitpunkt ihres Baus größte Projekt der Asfinag und verbindet seit September 2025 auf einer Länge von 28,4 Kilometern die A 2 Südautobahn nahe der Abfahrt Ilz mit der ungarischen Schnellstraße M 80. Der Grenzübergang erfolgt in der burgenländischen Gemeinde Heiligenkreuz im Lafnitztal. Baustart des rund 900 Millionen Euro teuren Projekts war nach langem Ringen im Jahr 2018.

900

Millionen Euro soll das Gesamtprojekt S 7 schlussendlich in etwa kosten. Rund um den Spatenstich 2015 ging man noch von circa 600 bis 630 Millionen Euro aus.

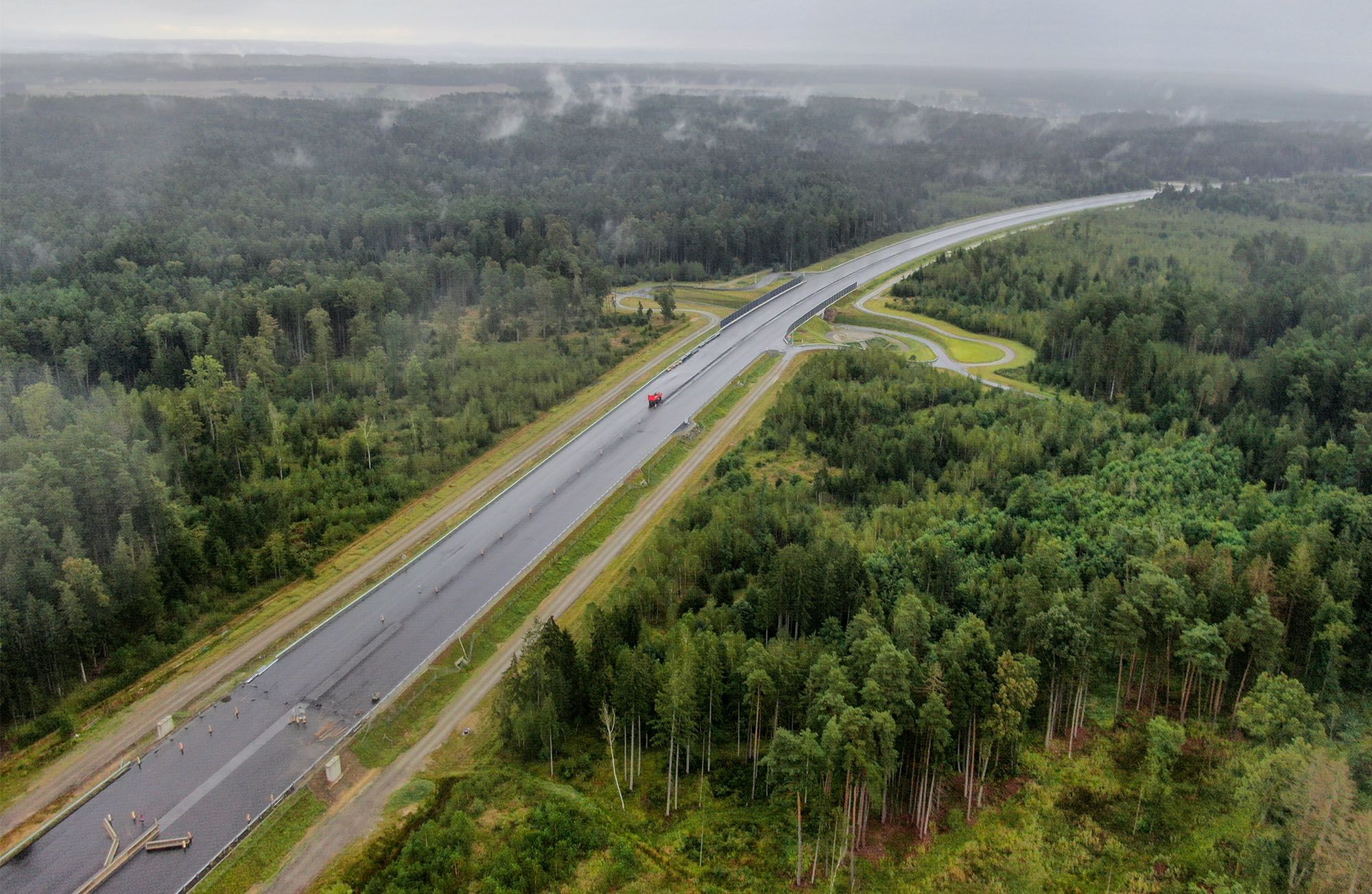

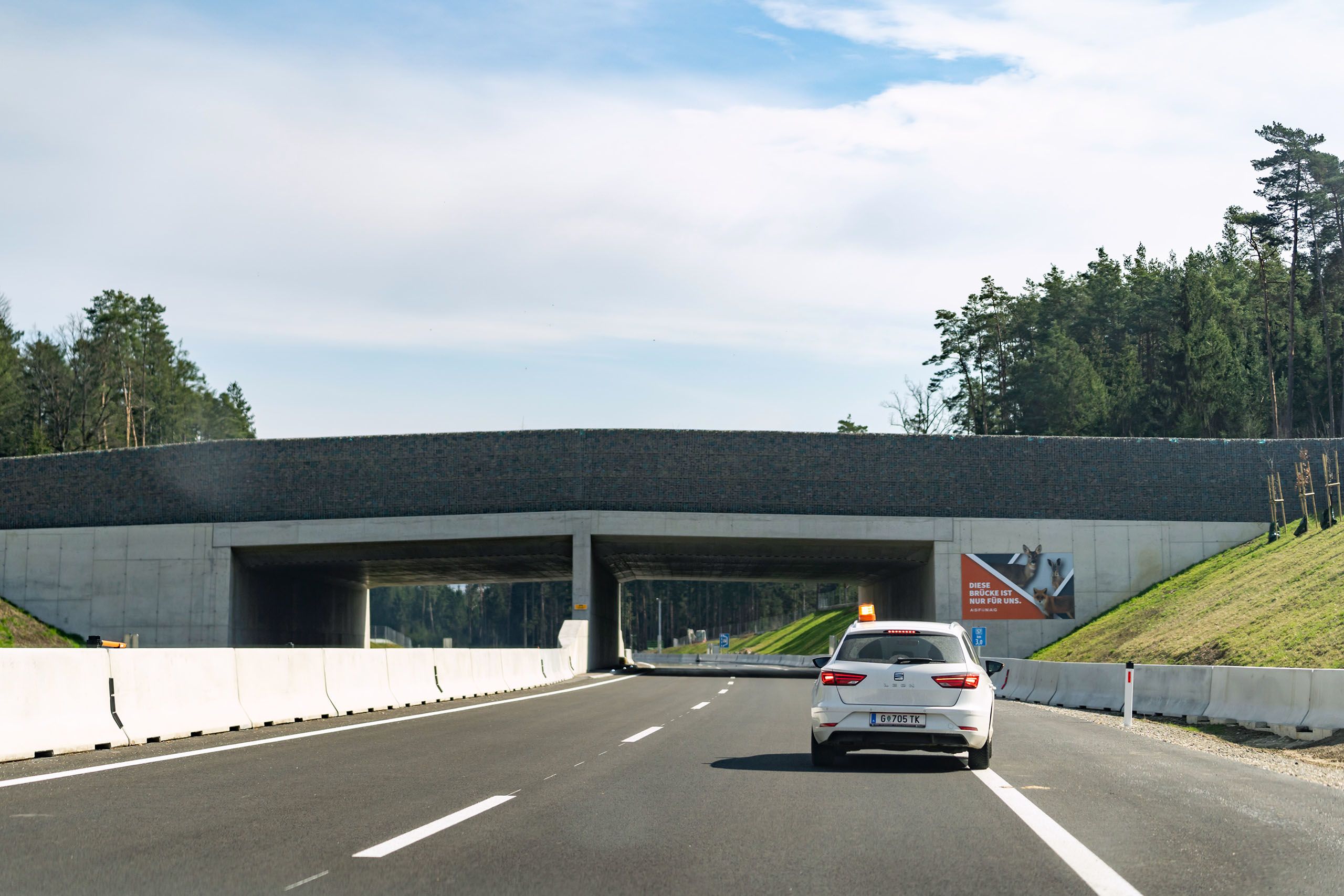

Der Westabschnitt der S 7 war bereits am 23. März 2024 offiziell für den Verkehr freigegeben worden. Er führt von der A 2 bis nach dem Tunnel Rudersdorf und besteht aus zwei Spuren je Fahrtrichtung.

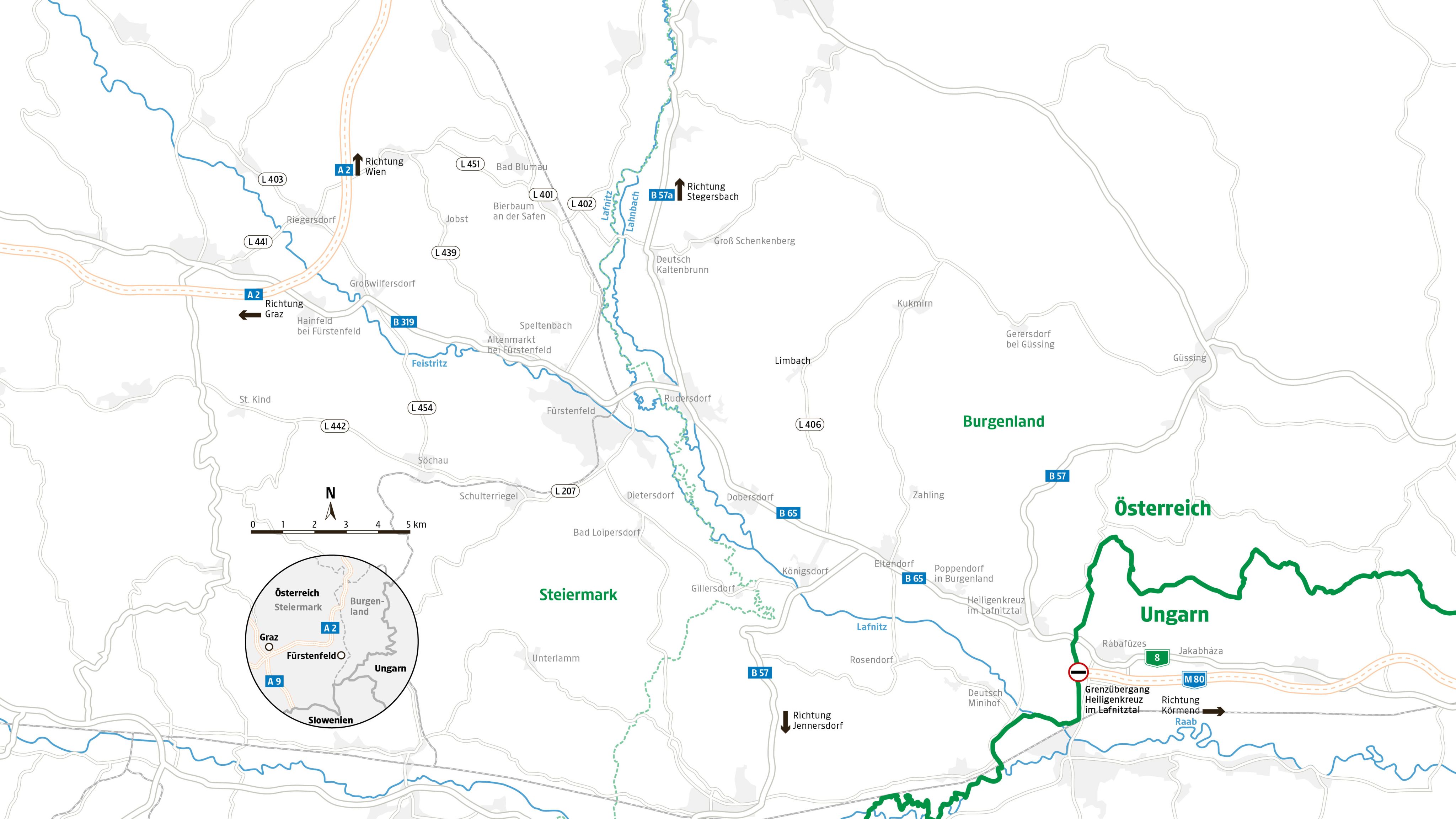

Im weiteren Verlauf bis zur Staatsgrenze wird die Schnellstraße – über den sogenannten Ostabschnitt – in beide Richtungen jeweils einspurig geführt. Dieses zweite und letzte Teilstück sollte ursprünglich bereits im Sommer 2025 freigegeben werden, was jedoch auf den Herbst verschoben wurde. Somit erfolgte am 19. September die feierliche Eröffnung und tags darauf dann die Verkehrsfreigabe.

Damit sind die Bauarbeiten für die Fürstenfelder Schnellstraße endgültig abgeschlossen. Für die gesamte Strecke benötigt man nun unter 18 Minuten. Teils ist man mit bis zu 130 km/h, teils mit bis zu 100 km/h unterwegs.

Vor Errichtung der Strecke fuhr man ab der Autobahnabfahrt Ilz bis zum Grenzübergang Heiligenkreuz auf der  Bundesstraße  und war gut 30 Minuten unterwegs. Die Blechlawine rollte dabei auch durch einige Ortsgebiete, besonders vom Verkehr belastet waren  Großwilfersdorf,   Fürstenfeld  und  Rudersdorf.
Im August 2023 fuhren laut Asfinag alleine durch Großwilfersdorf rund 15.000 Fahrzeuge pro Tag. Seit der Eröffnung des Westabschnitts ist es dort auf der Bundesstraße deutlich ruhiger geworden. Probleme hat man aber noch mit dem Lkw-Verkehr und arbeitet daher an einem Lkw-Verbot im Ortsgebiet. Seit September 2025 verbindet die 28,4 Kilometer lange Schnellstraße S 7 die  A 2 Südautobahn  mit der ungarischen  Schnellstraße M 80.  An der M 80 wurde bis 2021 gebaut. Sie führt von der österreichisch-ungarischen Grenze weiter nach Körmend.

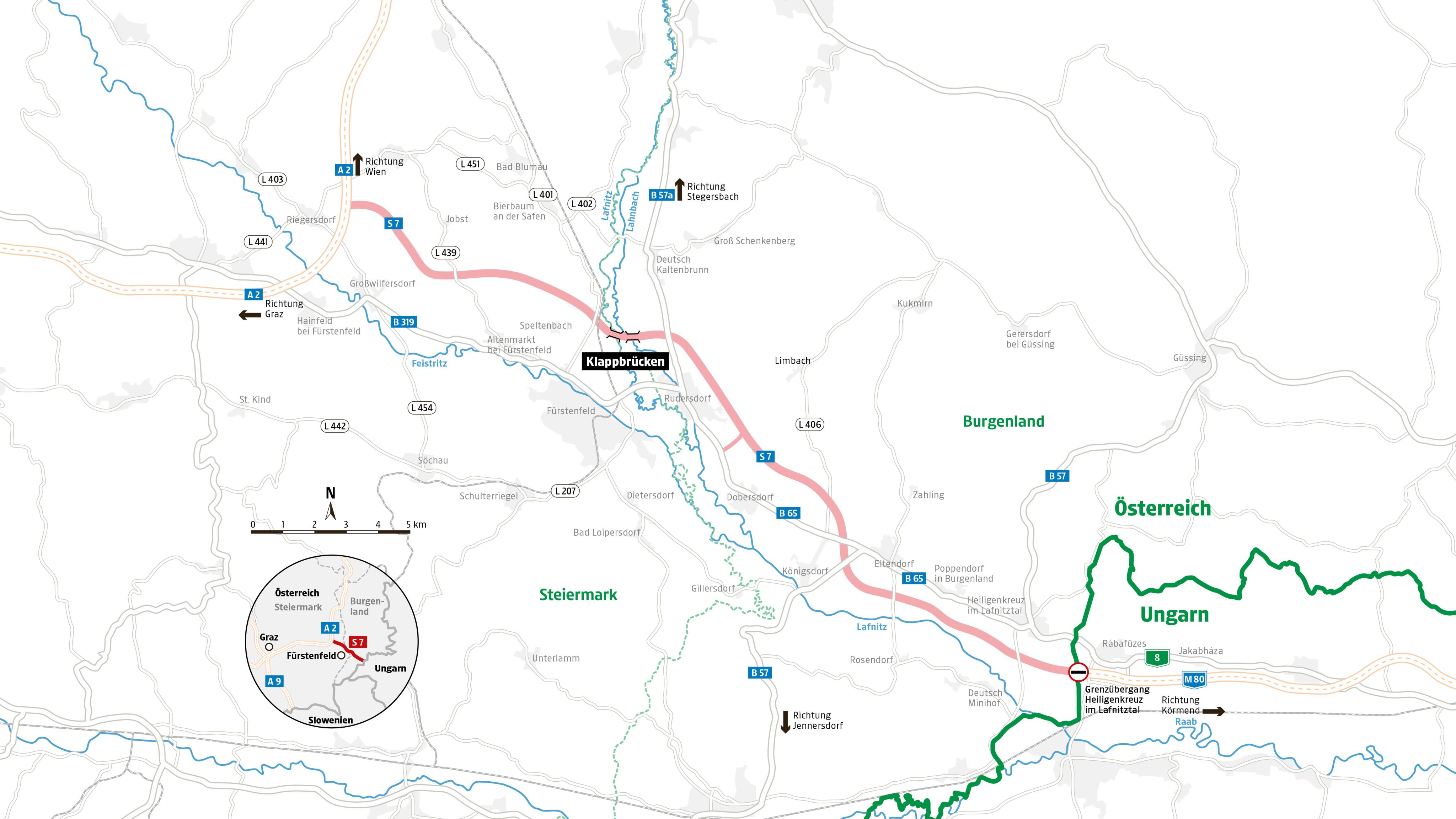

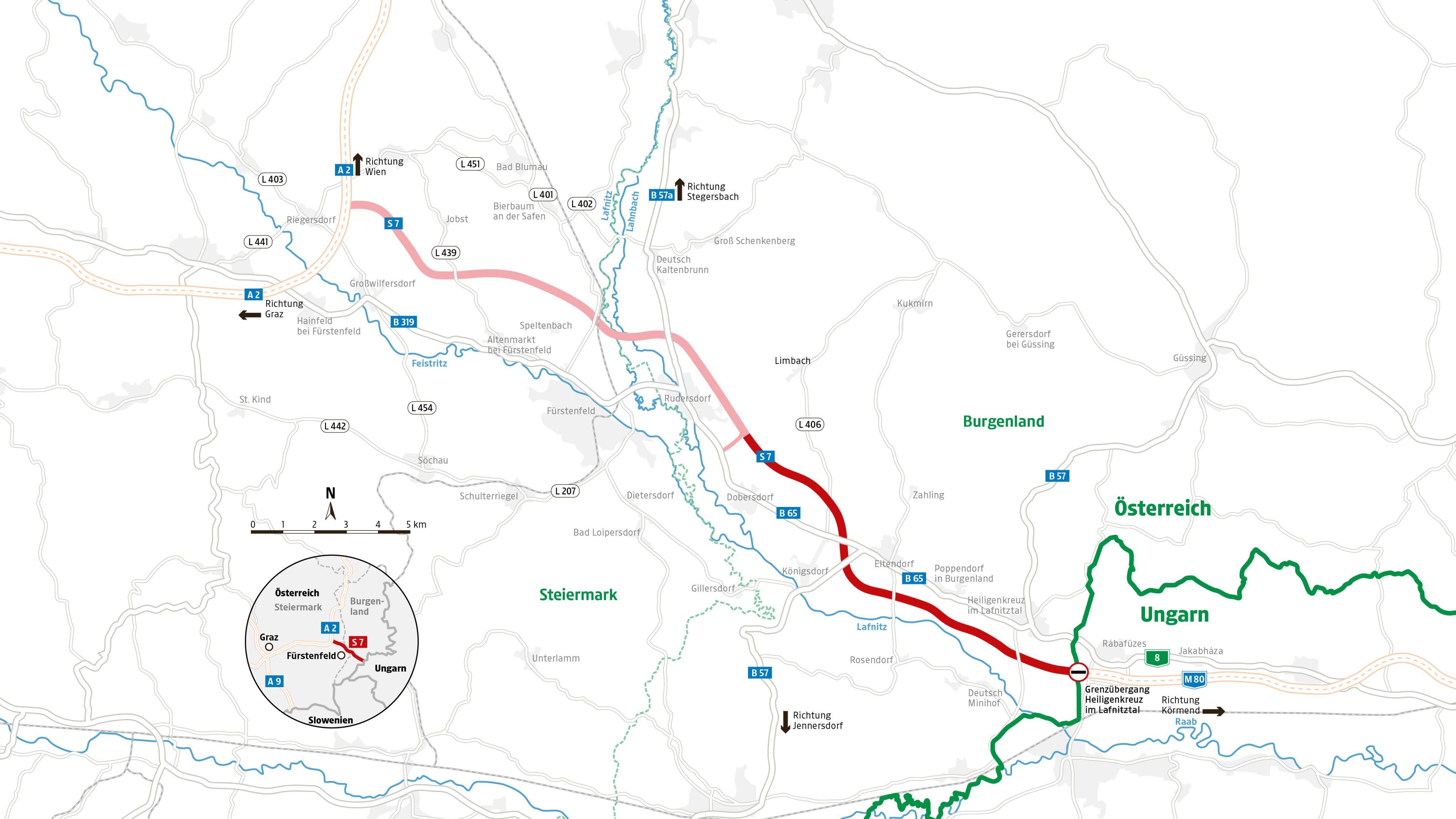

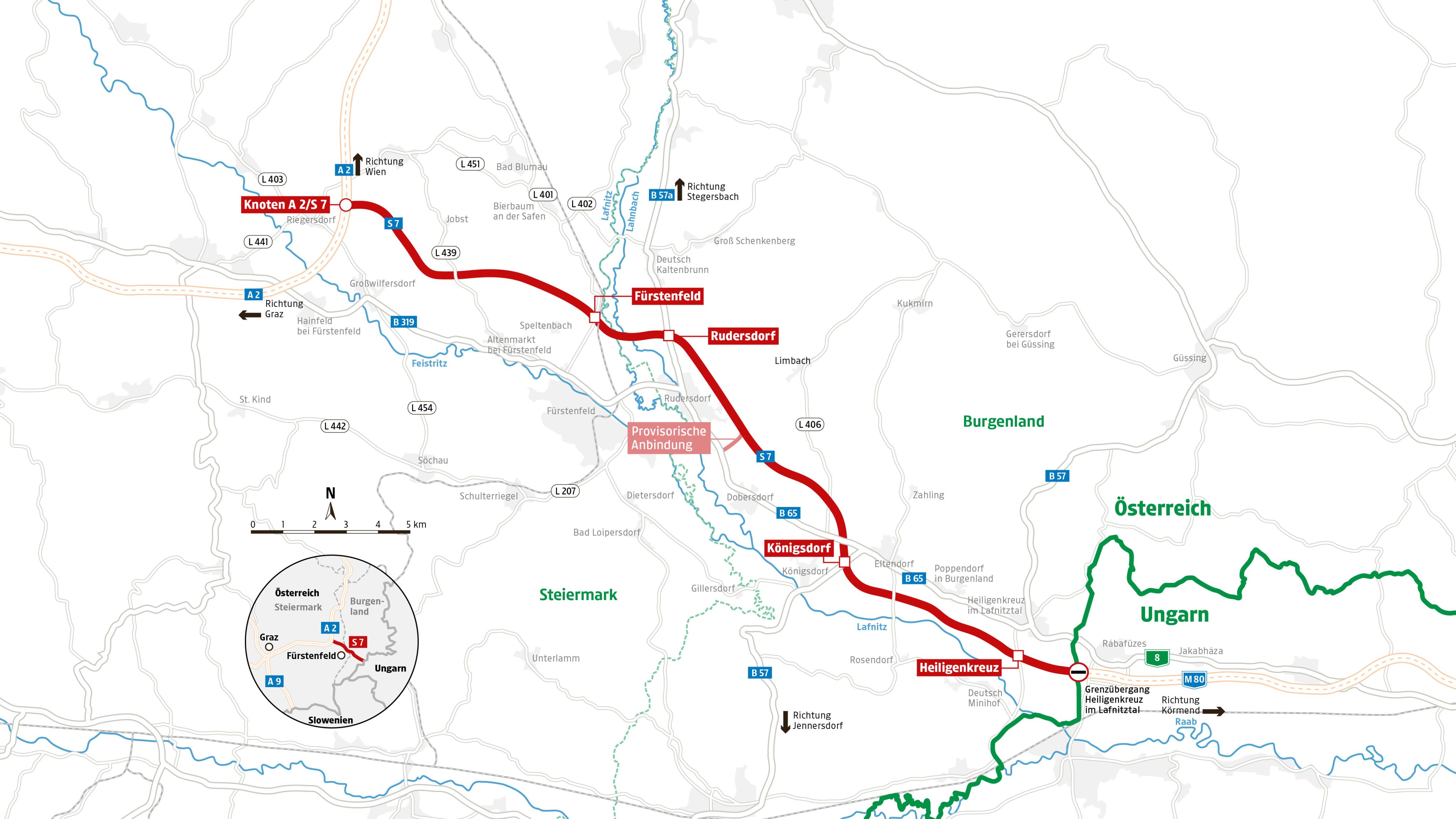

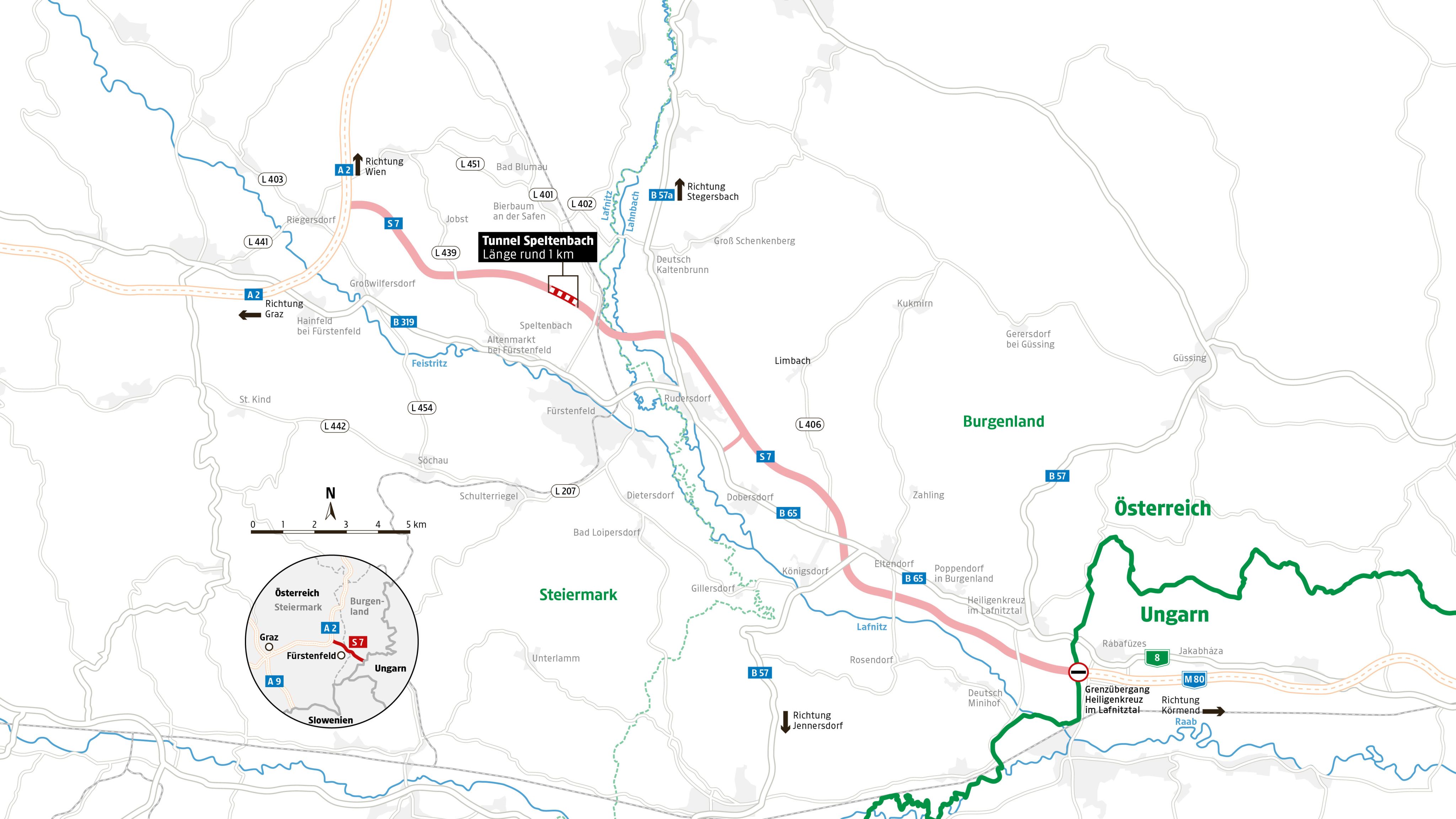

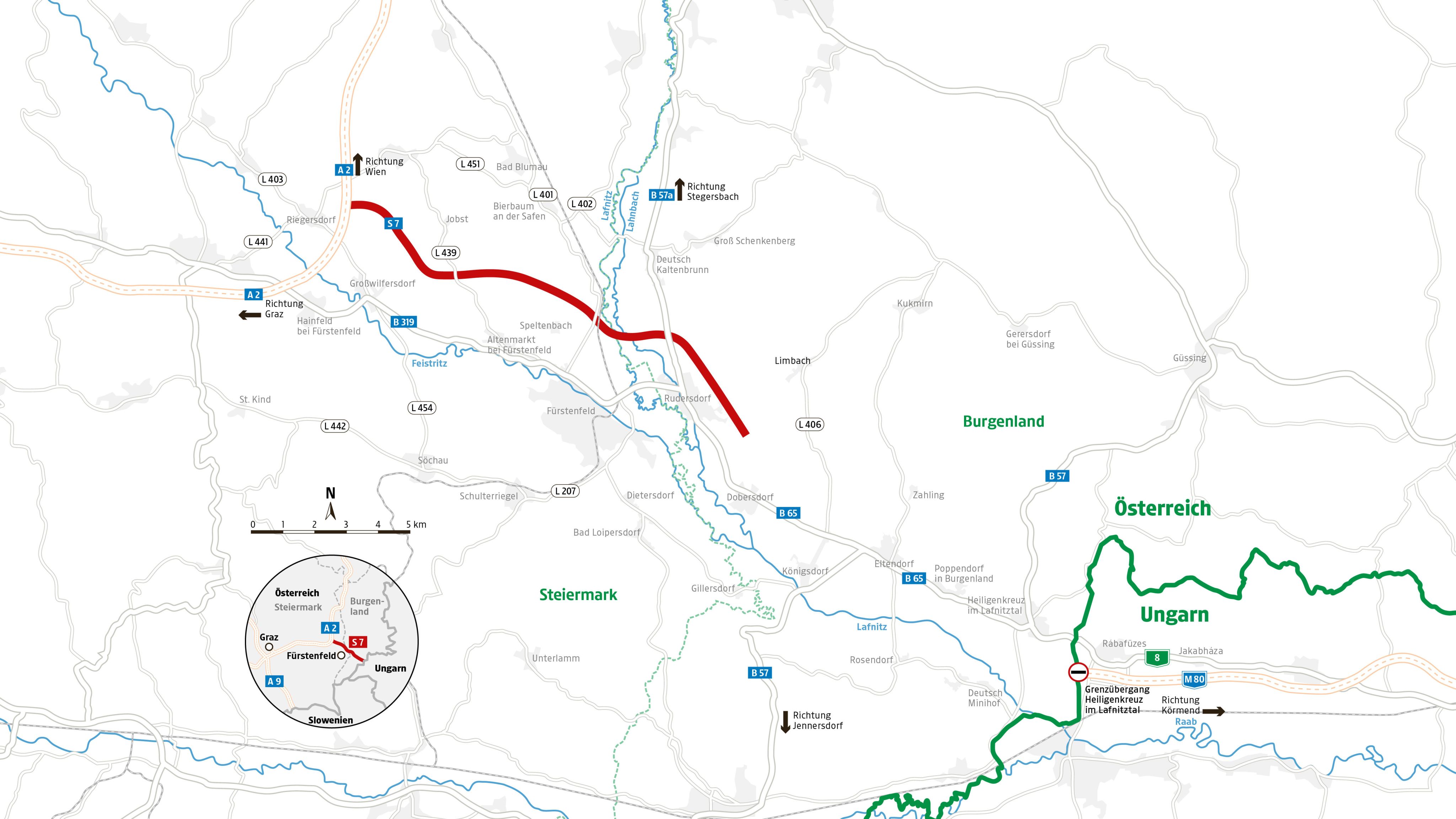

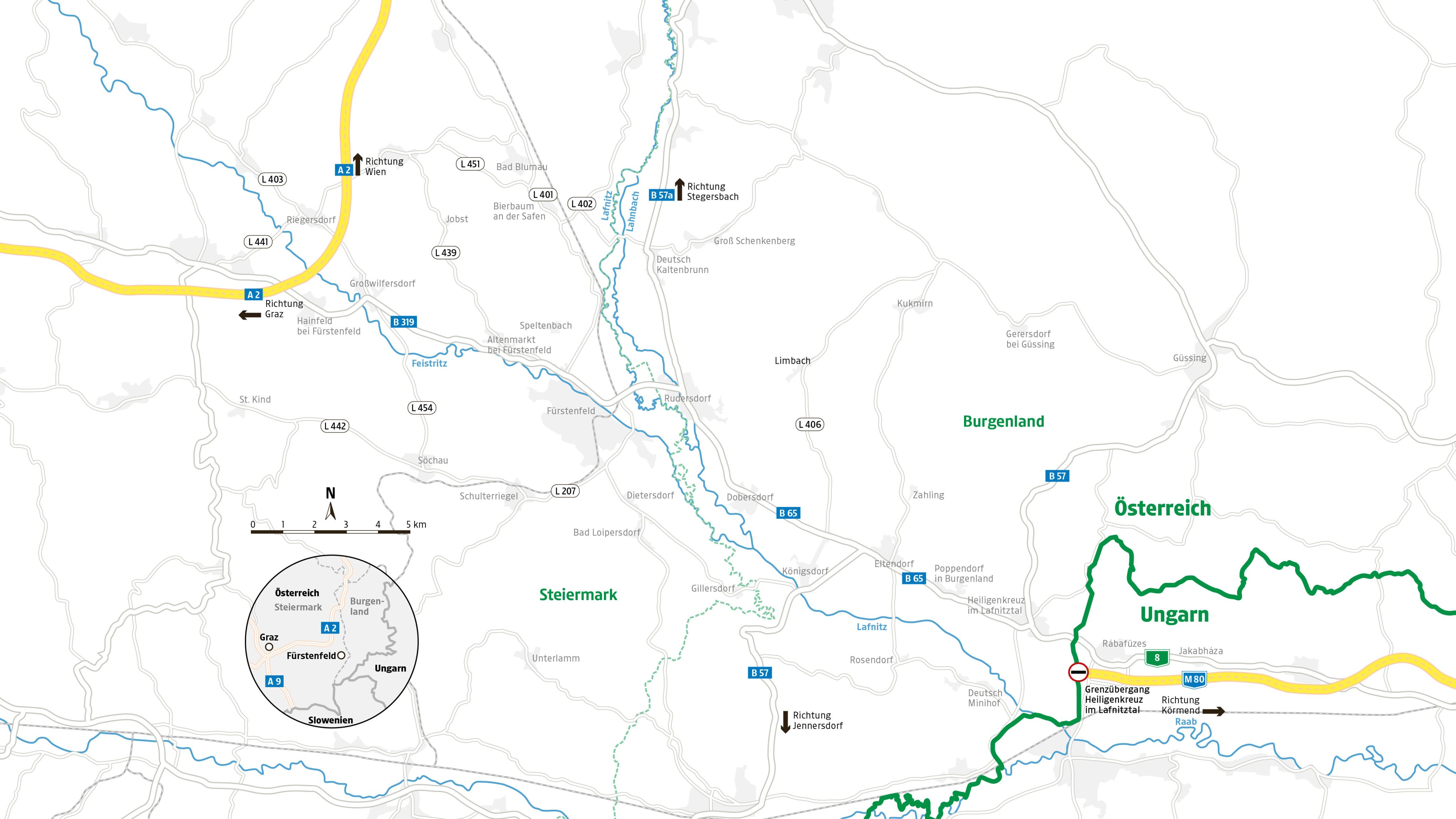

Die S 7 besteht aus zwei Teilstücken. Von der A 2 führt bei Riegersdorf zweispurig der sogenannte  Abschnitt West  weg. Er verläuft nördlich der Stadt Fürstenfeld. Am 23. März 2024 wurde das 14,8 Kilometer lange Teilstück offiziell für den Verkehr freigegeben.

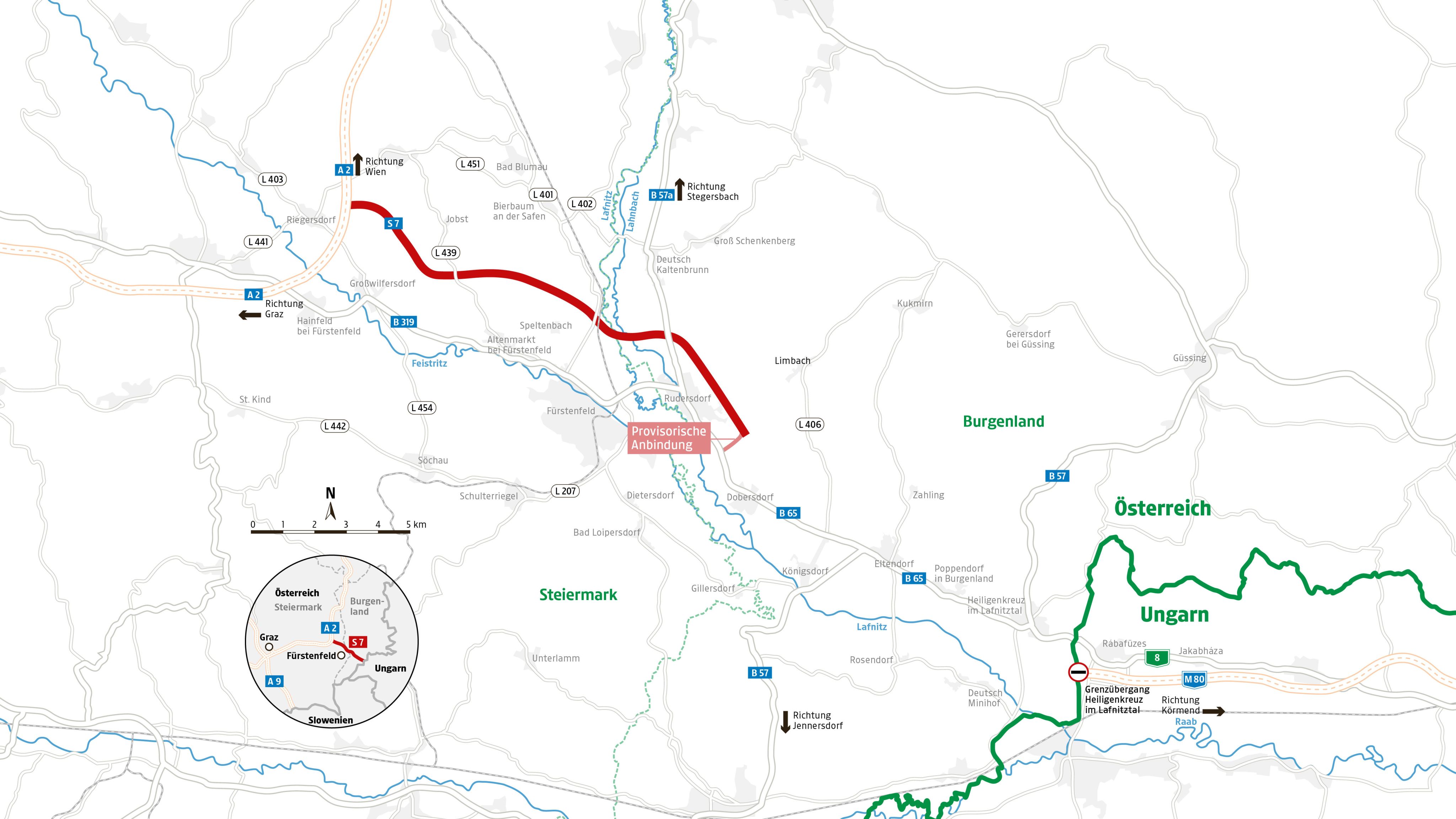

Die Schnellstraße war zwischen Rudersdorf und Dobersdorf  provisorisch an die B 65 angebunden.  Ab der Freigabe des  Westabschnitts  konnten hier Fahrzeuge auf die S 7 auffahren bzw. die Schnellstraße verlassen. Mit der Eröffnung des Ostabschnitts wurde diese Anbindung wieder rückgebaut.
Der einspurige  Abschnitt Ost,   für den erst 2020 der Spatenstich erfolgt war, wurde am 20. September 2025 für den Verkehr freigegeben. Auf dem 13,6 Kilometer langen Teilstück zwischen Dobersdorf und der Grenze ist man mit höchstens 100 km/h unterwegs.

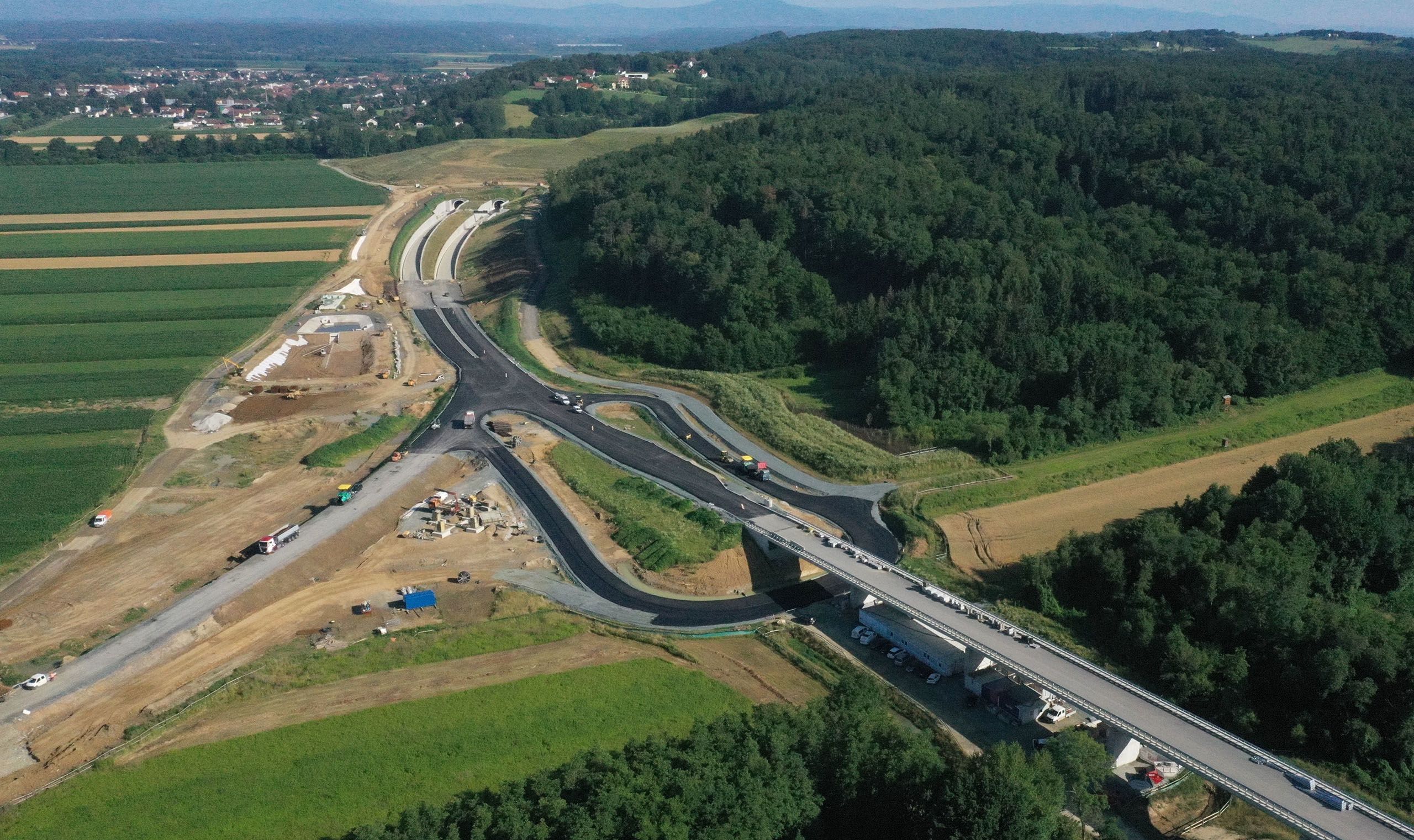

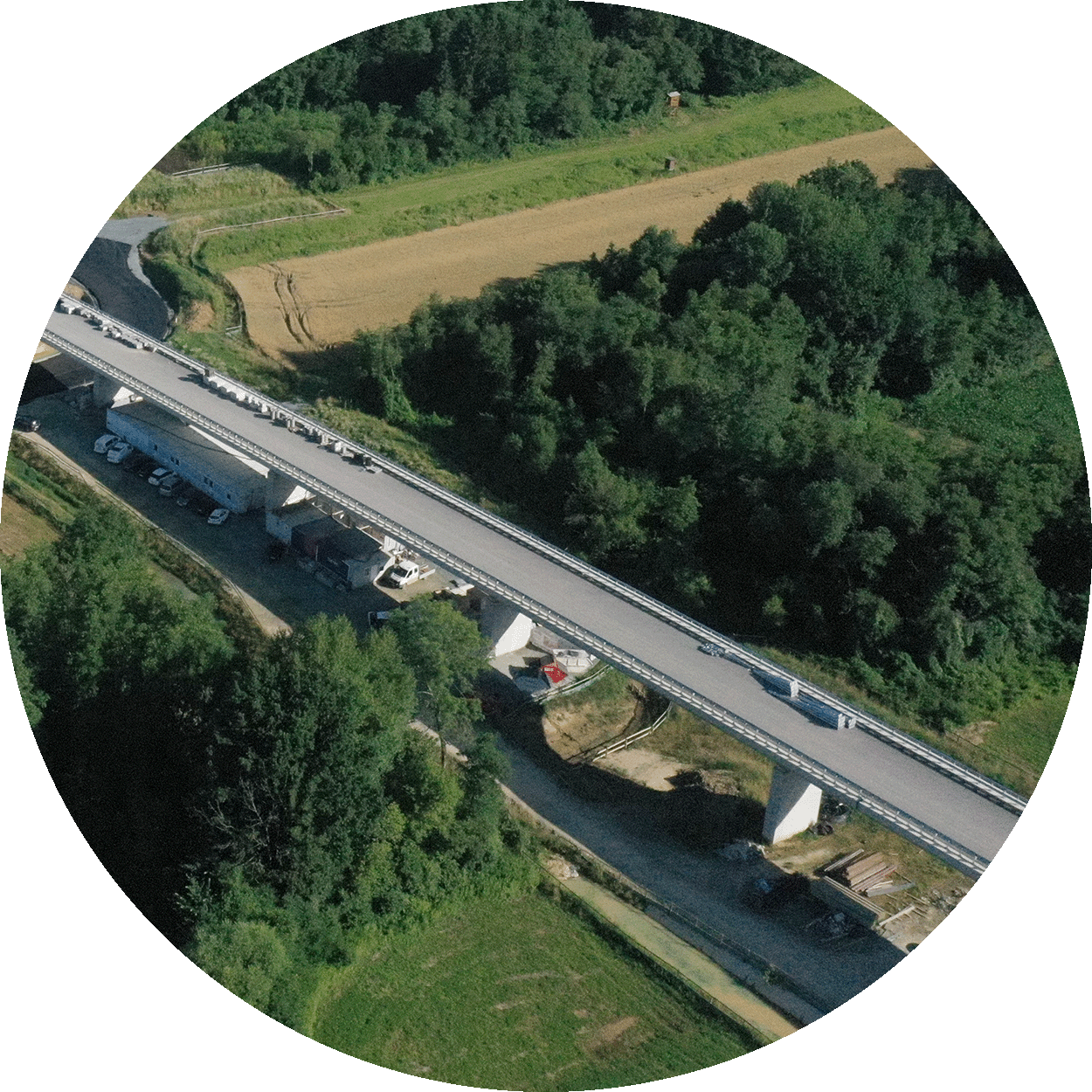

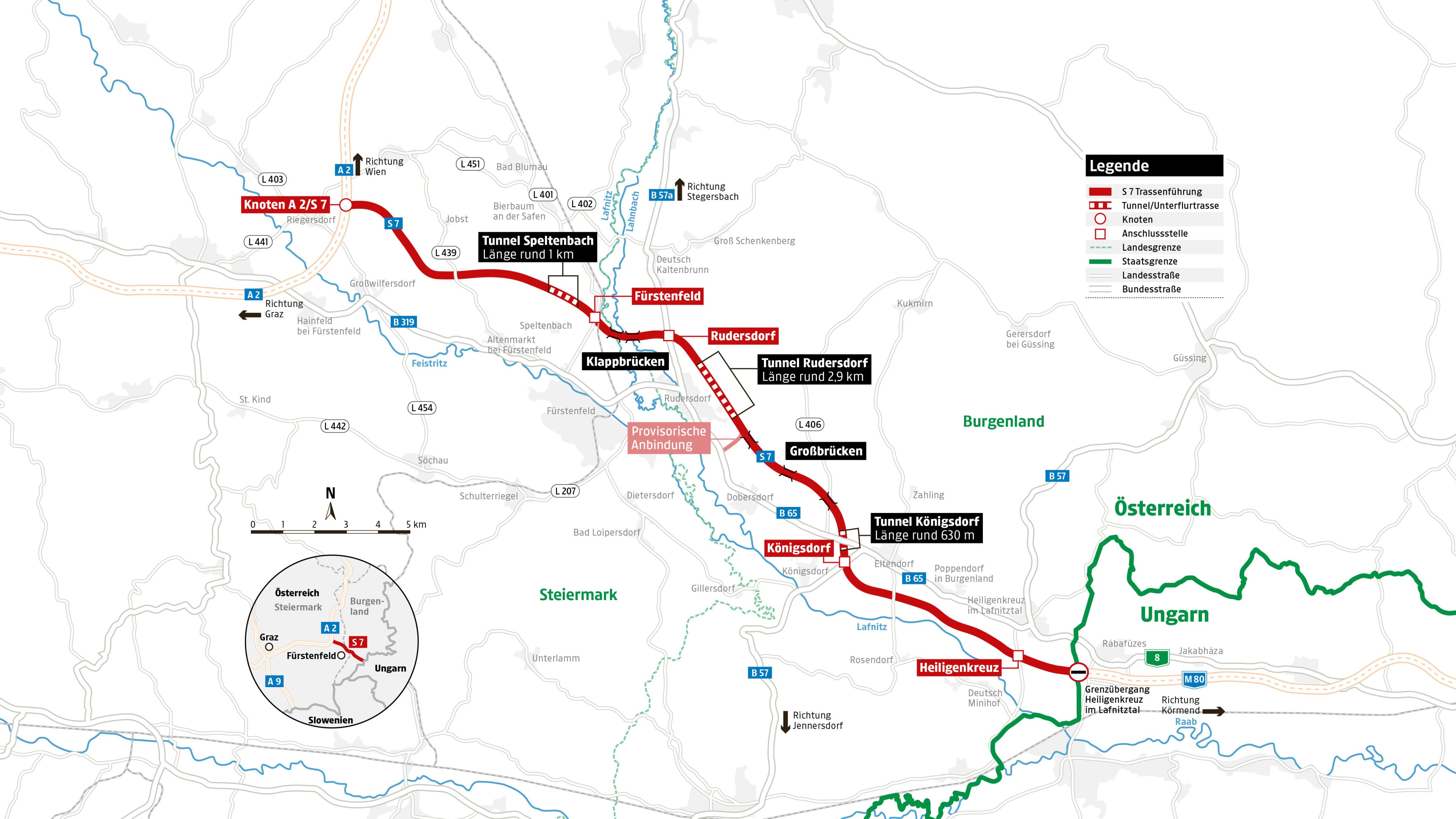

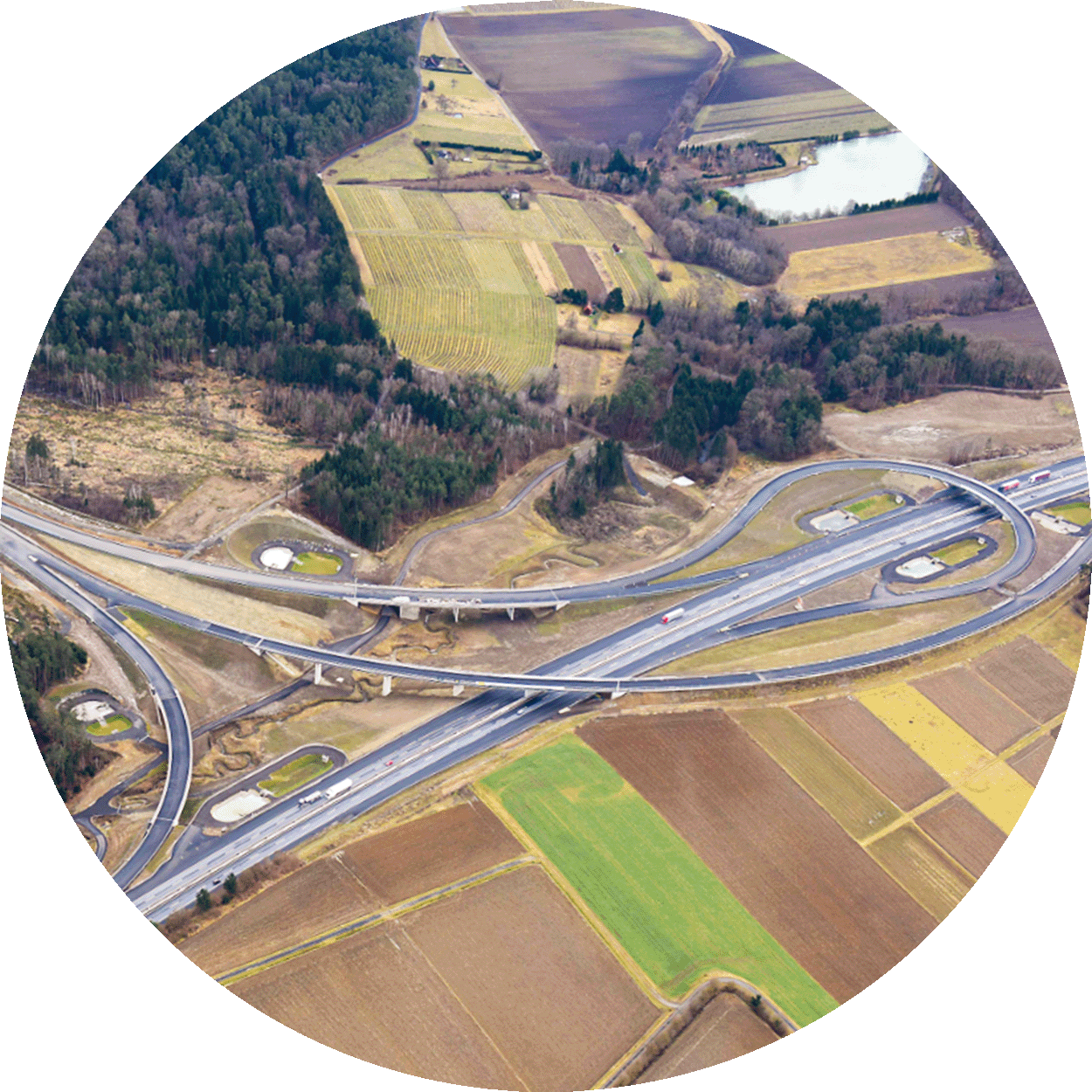

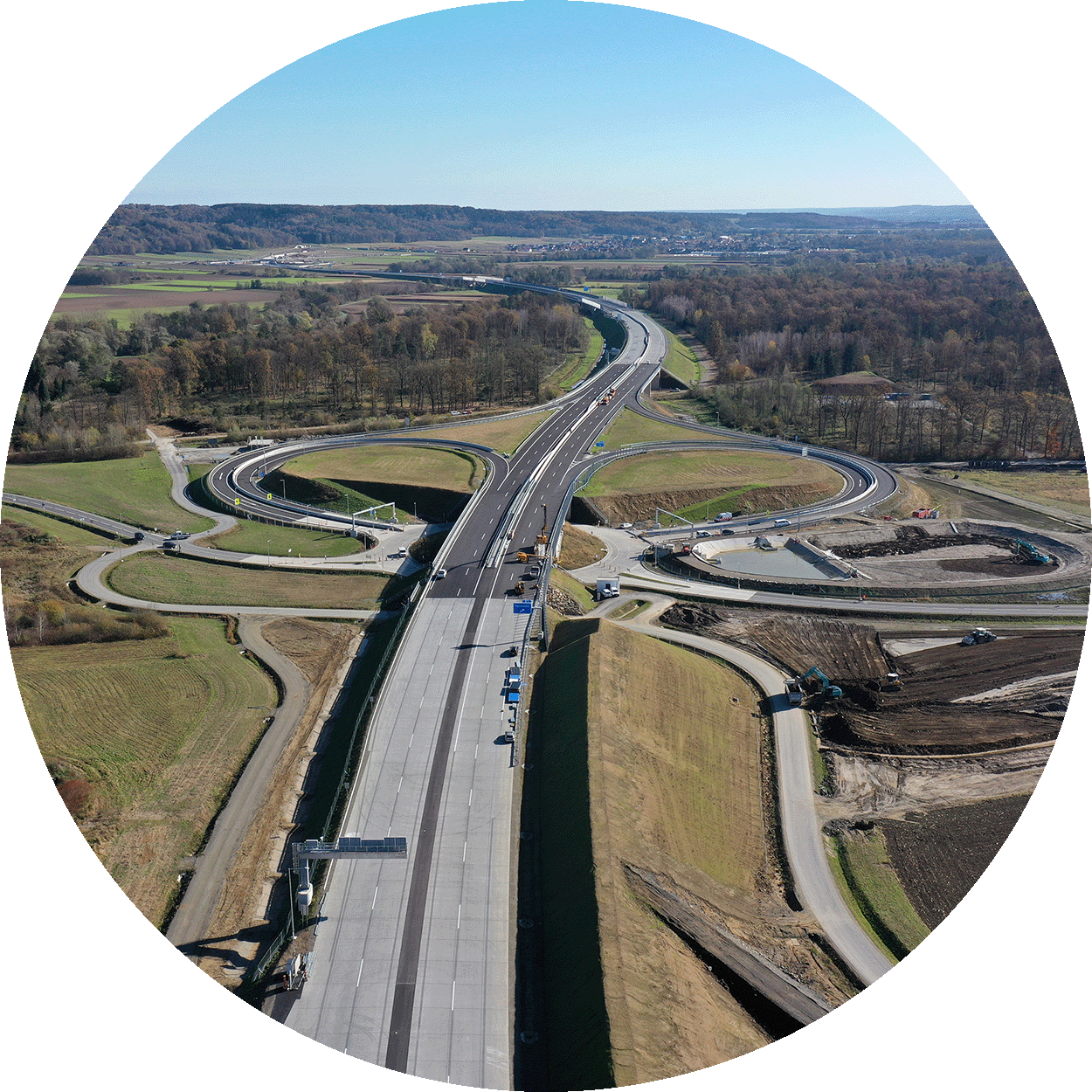

Neben dem Knoten mit der A 2 (Foto) verfügt die S 7 über vier Anschlussstellen – drei davon im Burgenland. Im Westabschnitt kann nördlich von  Fürstenfeld  und bei  Rudersdorf  ab- und aufgefahren werden. Seit der Eröffnung des Ostabschnittes gibt es auch Anschlussstellen bei  Königsdorf  und  Heiligenkreuz im Lafnitztal.

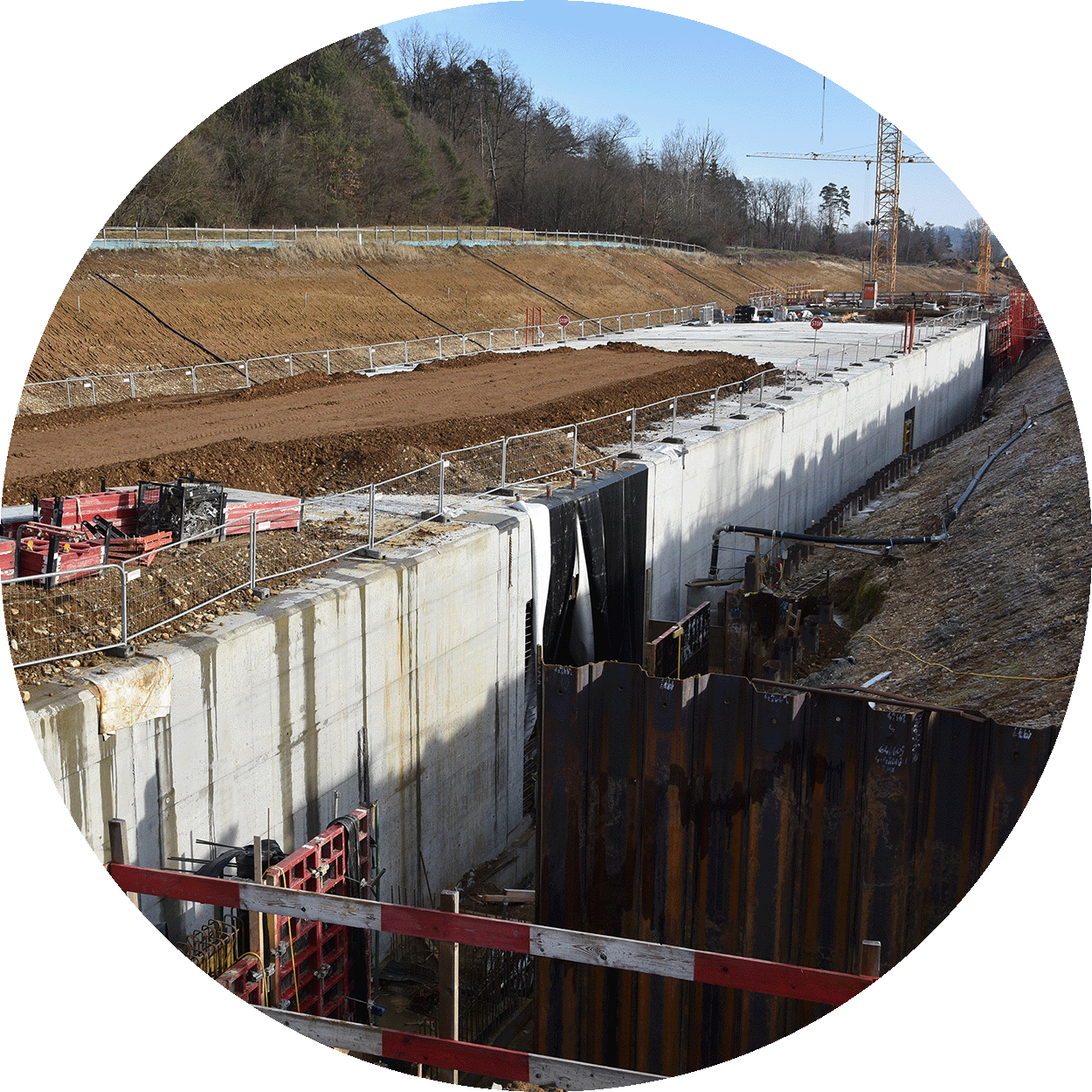

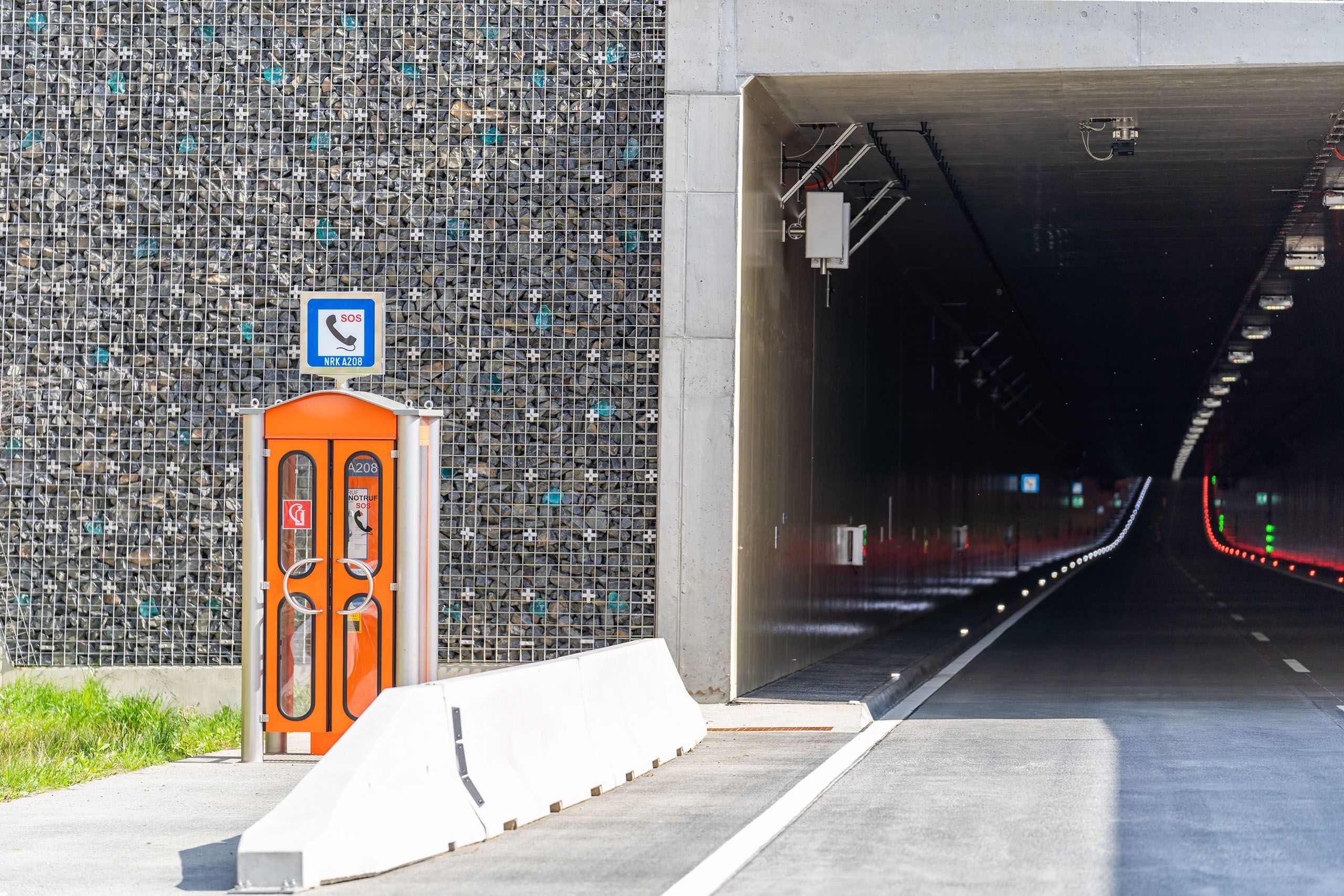

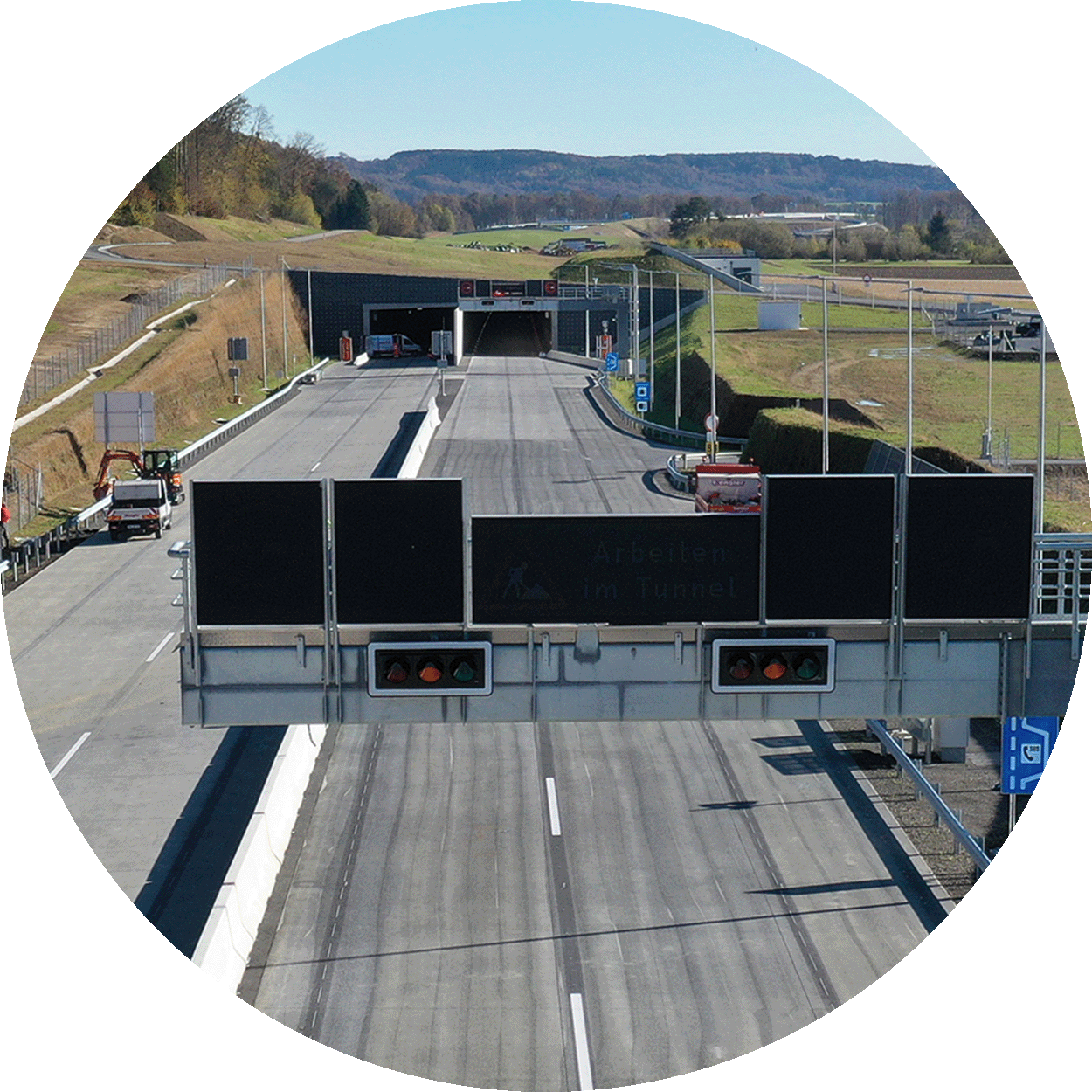

Der etwa ein Kilometer lange  Tunnel Speltenbach  (auch Unterflurtrasse Speltenbach genannt) führt nördlich an der gleichnamigen Ortschaft entlang und dient auch als Lärmschutz. Der Tunnel wurde in offener Bauweise errichtet. Dabei wird eine Baugrube ausgehoben und werden die Wände sowie die Tunneldecke betoniert; anschließend wird die Baugrube wieder überdeckt.

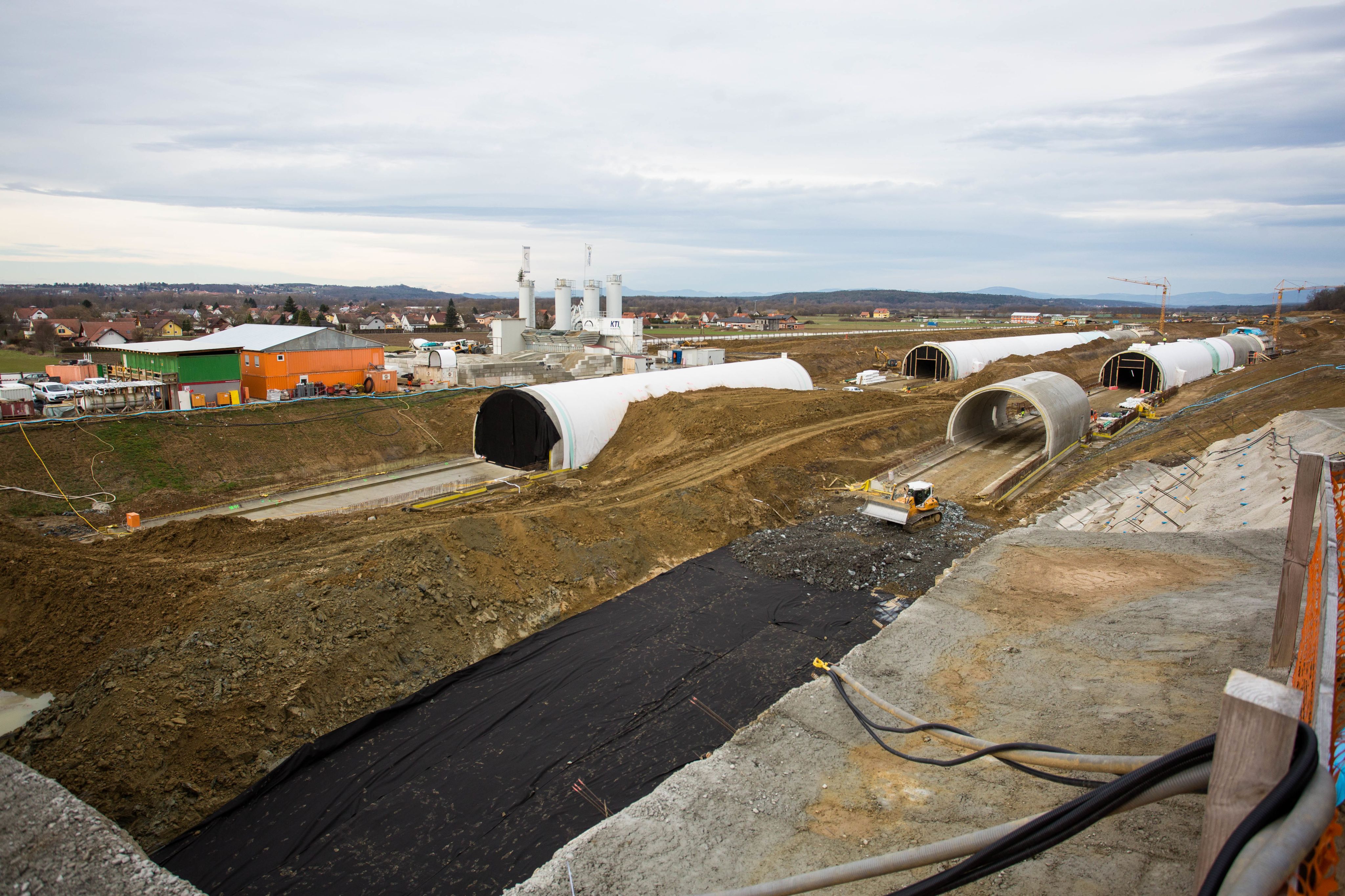

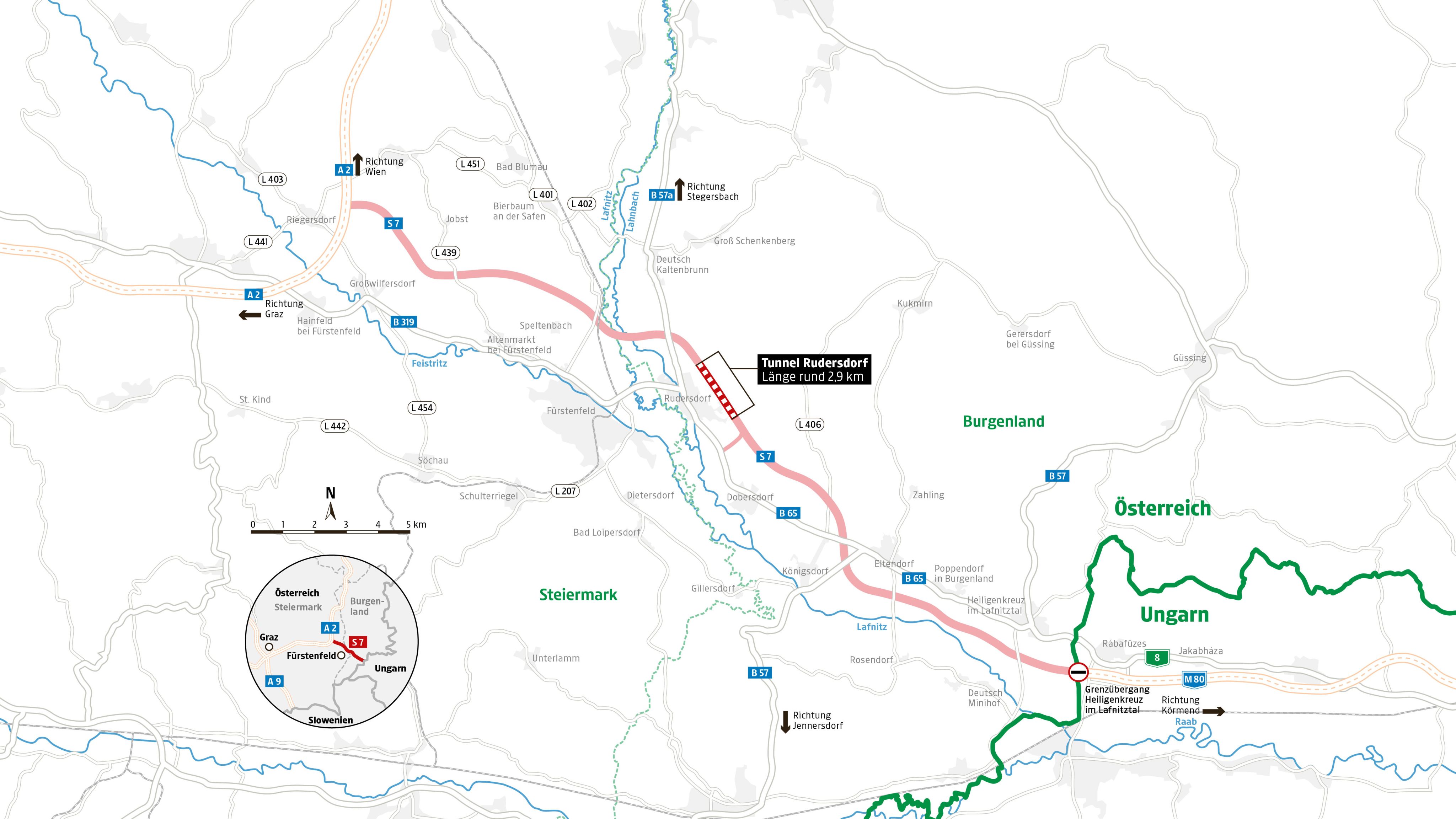

Rund 2,9 Kilometer lang ist der  Tunnel Rudersdorf.  Er wird auch als „Herzstück“ des Schnellstraßenprojekts bezeichnet und ist der erste Straßentunnel des Burgenlandes. Etwa 1,1 Kilometer des Tunnels wurden in offener Bauweise errichtet, der Rest bergmännisch in den Hang getrieben. Circa ein Fünftel der Kosten des Gesamtprojekts entfällt auf diesen Bauabschnitt.

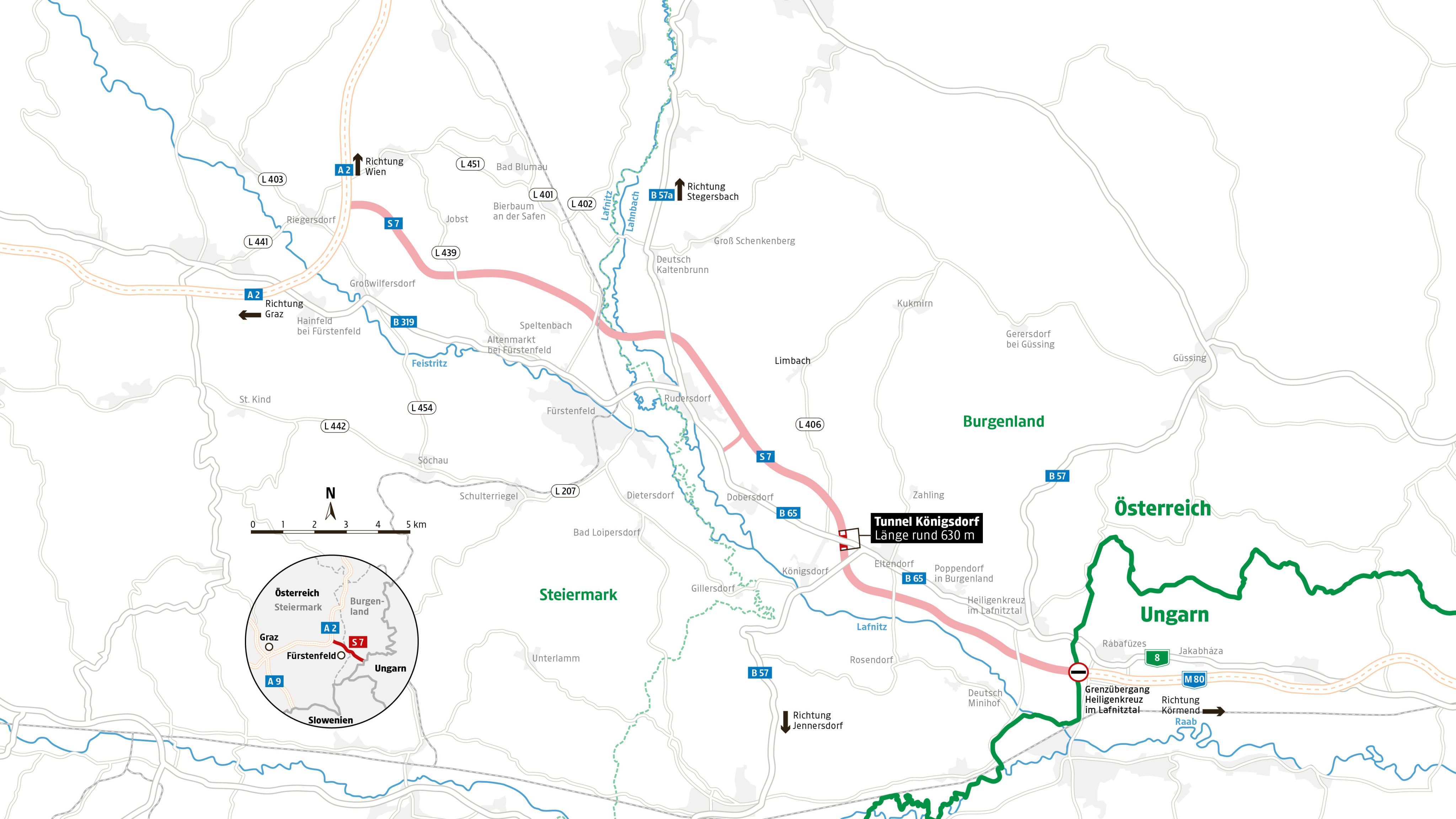

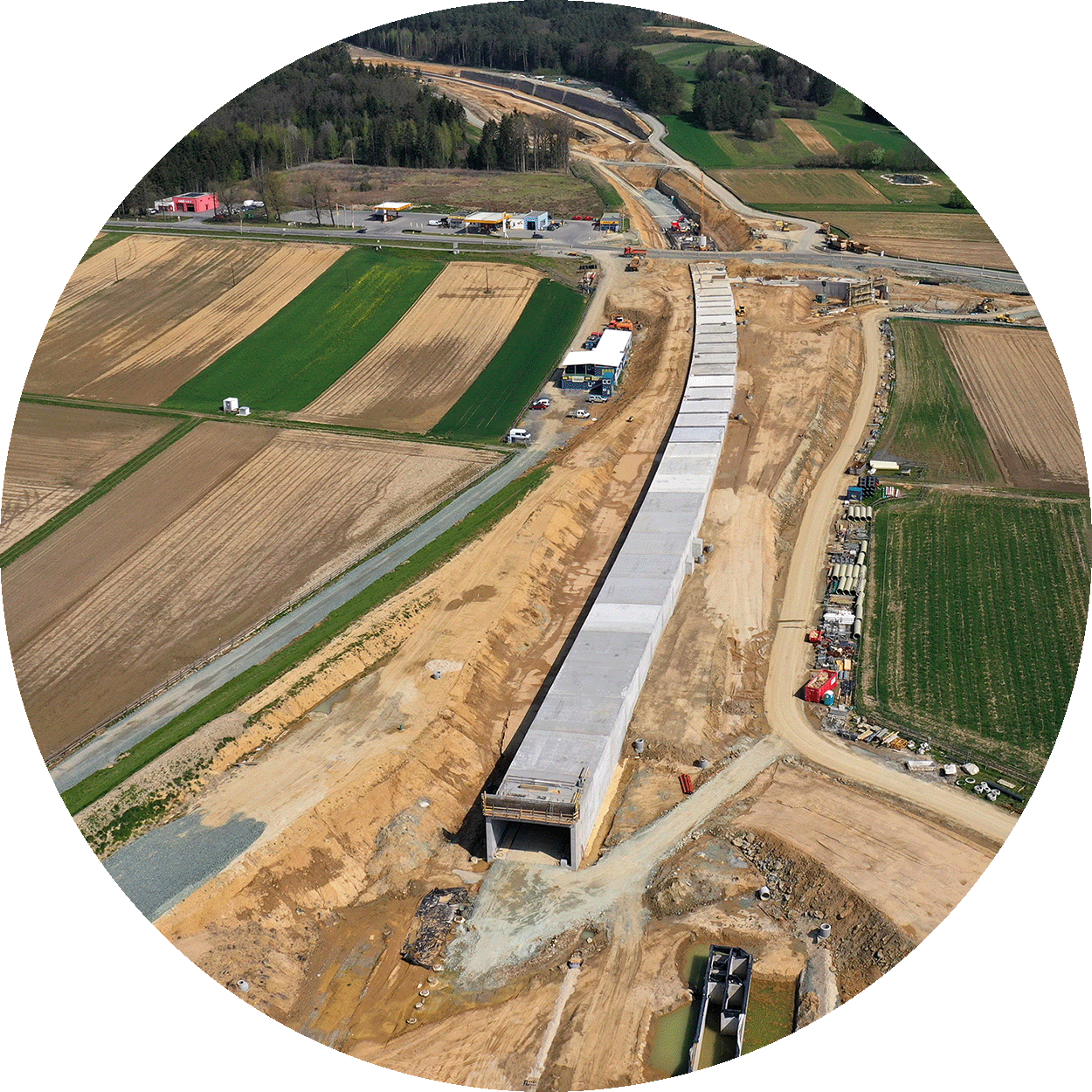

Nördlich der Anschlussstelle Königsdorf ist zwischen Eltendorf und Königsdorf ein weiterer Tunnel entstanden: die  Unterflurtrasse Königsdorf.  Sie ist etwa 630 Meter lang und wurde ebenso in offener Bauweise errichtet.
Eine Besonderheit der S 7 sind die beiden  Klappbrücken  über die Lafnitz und den Lahnbach. Dazu wurden je Brücke vier Betonfertigteil-Träger ausgeklappt (siehe Video) und anschließend vor Ort mit weiterem Beton verfüllt. Die innovative und naturschonende sowie platz- und kostensparende Brückenbauweise wurde von Professor Johann Kollegger an der TU Wien entwickelt.

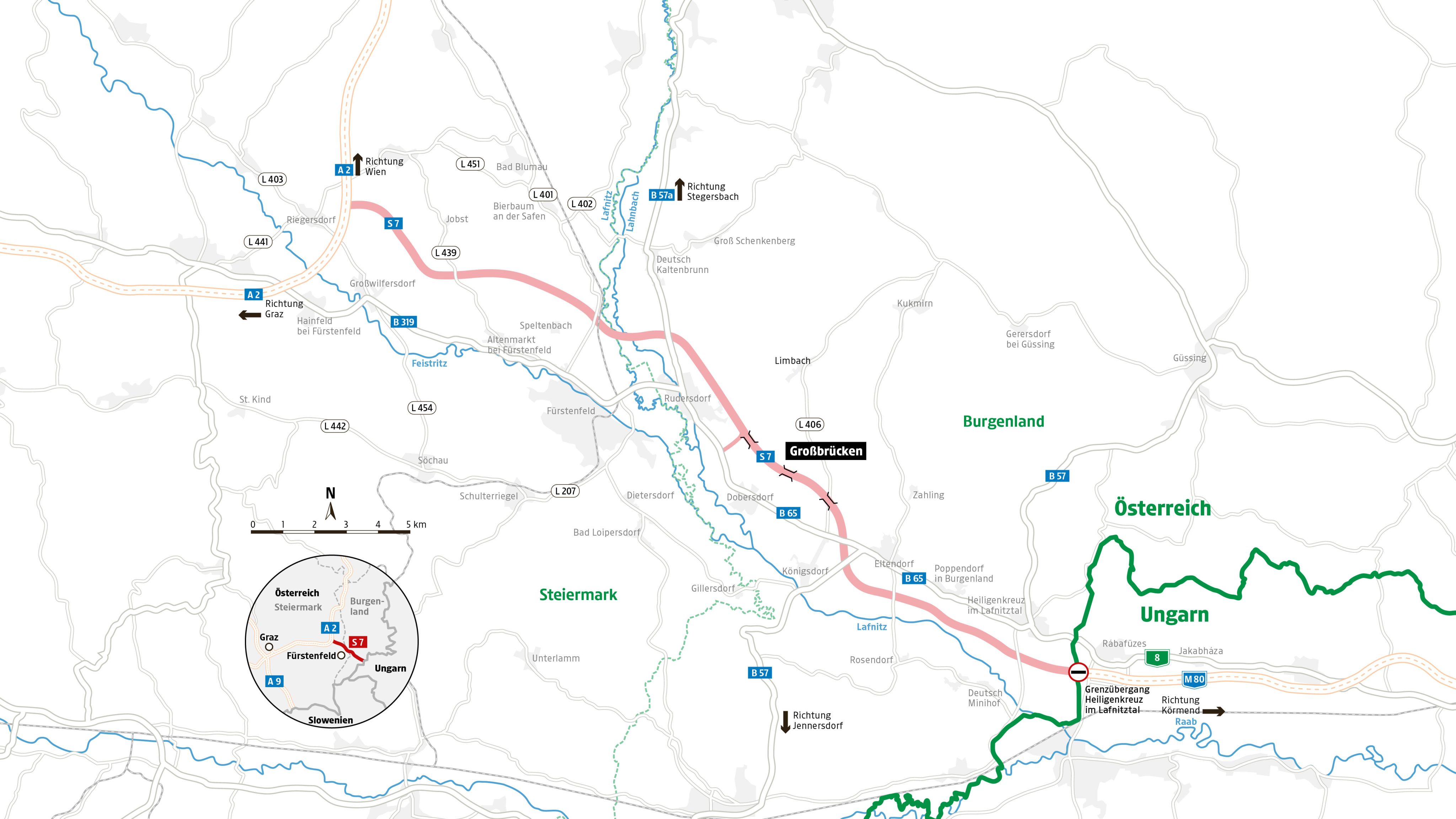

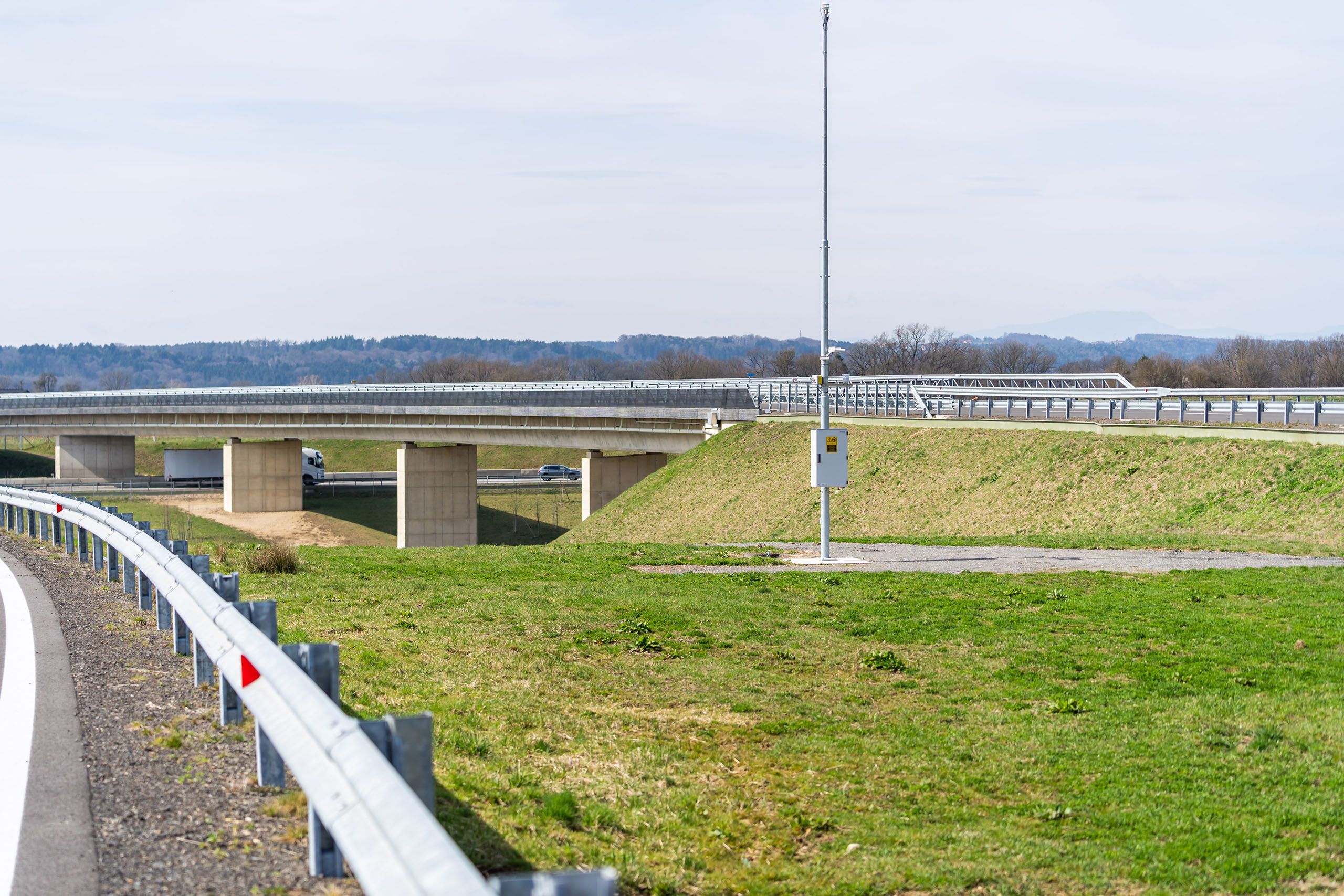

Im Abschnitt Ost gibt es  drei Großbrücken  bei Dobersdorf. Insgesamt wurden im Zuge des Schnellstraßenprojekts übrigens ganze 59 Brücken errichtet. In dieser Zahl sind sowohl Brücken, auf denen die Schnellstraße verläuft, als auch jene von Straßen, die über die Schnellstraße führen, enthalten.

Scrollen Sie weiter!

Vor Errichtung der Strecke fuhr man ab der Autobahnabfahrt Ilz bis zum Grenzübergang Heiligenkreuz auf der Bundesstraße und war gut 30 Minuten unterwegs. Die Blechlawine rollte dabei auch durch einige Ortsgebiete, besonders vom Verkehr belastet waren Großwilfersdorf, Fürstenfeld und Rudersdorf.

Im August 2023 fuhren beispielsweise alleine durch Großwilfersdorf laut Asfinag rund 15.000 Fahrzeuge pro Tag. Seit der Eröffnung des Westabschnitts ist es dort auf der Bundesstraße deutlich ruhiger geworden. Probleme hat man aber noch mit dem Lkw-Verkehr und arbeitet daher an einem Lkw-Verbot im Ortsgebiet. Seit Herbst 2025 verbindet die 28,4 Kilometer lange Schnellstraße S 7 die  A 2 Südautobahn  mit der ungarischen Schnellstraße M 80.

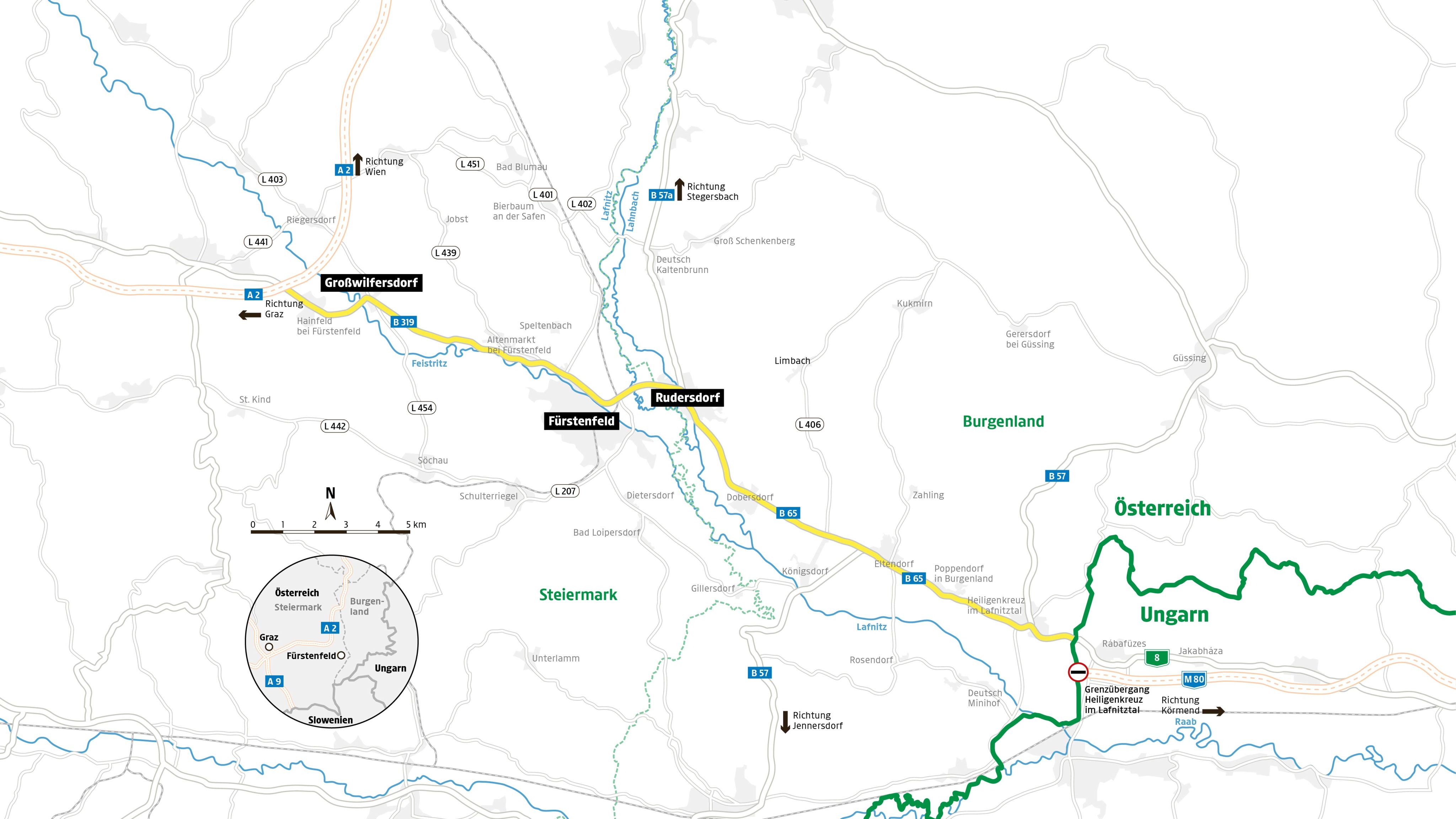

Die S 7 besteht aus zwei Teilstücken. Von der A 2 führt bei Riegersdorf zweispurig der sogenannte  Abschnitt West  weg. Er verläuft nördlich der Stadt Fürstenfeld. Am 23. März 2024 wurde das 14,8 Kilometer lange Teilstück offiziell für den Verkehr freigegeben.
Die Schnellstraße läuft im Norden an Großwilfersdorf vorbei und taucht bei Speltenbach unter die Oberfläche in den gleichnamigen  Tunnel Speltenbach  ab. Der etwa ein Kilometer lange Tunnel (auch als Unterflurtrasse bezeichnet) wurde in offener Bauweise errichtet. Dabei wird eine Baugrube ausgehoben und werden die Wände sowie die Tunneldecke betoniert; anschließend wird die Baugrube wieder überdeckt.
Eine Besonderheit der S 7 sind die beiden  Klappbrücken  über die Lafnitz und den Lahnbach. Dazu wurden je Brücke vier Betonfertigteil-Träger ausgeklappt (siehe Video) und anschließend vor Ort mit weiterem Beton verfüllt. Die innovative und naturschonende sowie platz- und kostensparende Brückenbauweise wurde von Professor Johann Kollegger an der TU Wien entwickelt.
Neben dem Knoten mit der A 2 wird die S 7 über vier Anschlussstellen verfügen – drei davon im Burgenland. Im Westabschnitt kann nördlich von  Fürstenfeld  (Foto) sowie bei  Rudersdorf  ab- und aufgefahren werden. Seit der Eröffnung des Ostabschnittes gibt es auch Anschlussstellen bei  Königsdorf  und  Heiligenkreuz im Lafnitztal.
Die Schnellstraße war zwischen Rudersdorf und Dobersdorf  provisorisch an die B 65 angebunden.  Ab der Freigabe des  Westabschnitts  konnten hier Fahrzeuge auf die S 7 auffahren bzw. die Schnellstraße verlassen. Mit der Eröffnung des Ostabschnitts wurde diese Anbindung wieder rückgebaut.
Rund 2,9 Kilometer lang ist der  Tunnel Rudersdorf.  Er wird auch als „Herzstück“ des Schnellstraßenprojekts bezeichnet und ist der erste Straßentunnel des Burgenlandes. Etwa 1,1 Kilometer des Tunnels wurden in offener Bauweise errichtet, der Rest bergmännisch in den Hang getrieben. Circa ein Fünftel der Kosten des Gesamtprojekts entfällt auf diesen Bauabschnitt.
Knapp nach dem Tunnel Rudersdorf schließt der  Abschnitt Ost  an. Der Spatenstich für dieses Teilstück war erst 2020 erfolgt, am 20. September 2025 wurde es für den Verkehr freigegeben. Auf dem 13,6 Kilometer langen Teilstück zwischen Dobersdorf und der Grenze ist man mit höchstens 100 km/h unterwegs.
Im Abschnitt Ost gibt es  drei Großbrücken  bei Dobersdorf. Insgesamt wurden im Zuge des Schnellstraßenprojekts übrigens ganze 59 Brücken errichtet. In dieser Zahl sind sowohl Brücken, auf denen die Schnellstraße verläuft, als auch jene von Straßen, die über die Schnellstraße führen, enthalten.
Nördlich der Anschlussstelle Königsdorf ist zwischen Eltendorf und Königsdorf ein weiterer Tunnel entstanden: die  Unterflurtrasse Königsdorf.  Sie ist etwa 630 Meter lang und wurde ebenso in offener Bauweise errichtet.
Bei Heiligenkreuz schließt die S 7 an die ungarische  Schnellstraße M 80  an. An der M 80 wurde bis 2021 gebaut. Sie führt von der österreichisch-ungarischen Grenze weiter nach Körmend.

Die Notwendigkeit des Schnellstraßenprojekts wurde mit einer Erhöhung der Verkehrssicherheit durch Entlastung der Ortsdurchfahrten sowie damit einhergehend auch mit einer Erhöhung der Lebensqualität der Anrainer argumentiert. Außerdem soll dadurch ein Impuls zur weiteren Attraktivierung des Wirtschaftsstandortes Oststeiermark bzw. des Südburgenlands gesetzt werden.

Laut Asfinag-Prognose wären 2025 ohne Schnellstraße rund 25.000 Fahrzeuge pro Tag durch Großwilfersdorf gefahren. Doch mit wie viel Verkehrsaufkommen rechnet man nun auf den beiden Schnellstraßen-Teilstücken? Das sei schwierig zu prognostizieren, hieß es von der Asfinag vor der Eröffnung, im einspurigen Ostabschnitt erwarte man „jedenfalls deutlich weniger als 10.000 Fahrzeuge“, im zweispurigen Weststück hingegen „mehr als 10.000“ pro Tag.

Nach ersten Zahlen waren im Mai 2024 im Abschnitt bis Fürstenfeld 9400 Fahrzeuge pro Tag – davon 10 Prozent Lkw – unterwegs. 5000 Fahrzeuge wurden hingegen an der Messstelle in Rudersdorf gezählt.

Zum Vergleich: Die bereits bestehenden steirischen und burgenländischen Schnellstraßen (S 6, S 31, S 35 und S 36) wurden 2019 (also vor Corona) im Schnitt über alle Zählstellen hinweg täglich von 17.500 bis 23.600 Fahrzeugen frequentiert.

Das jahrelange Ringen um die Schnellstraße

Ideen für eine Schnellstraße durch das Lafnitztal reichen weit ins vorige Jahrtausend zurück. Grund: das hohe Verkehrsaufkommen in den Ortskernen der oststeirischen und südburgenländischen Gemeinden in Richtung Ungarn. 1998 war jedoch von einer Schnellstraße noch keine Rede: „Die Trasse ließe sich in Zeiten wie diesen niemals durchsetzen, wir hätten sofort die Naturschützer am Hals!“, sagte damals der burgenländische Straßenbau-Landesrat Josef Tauber (SPÖ).

Und doch begann die Politik, die damals bereits zwei Jahrzehnte begrabenen (!) Projektpläne wieder aus der Schublade zu holen. 1999 kam es zu einem Gipfeltreffen der Landeshauptleute Waltraud Klasnic (Steiermark, ÖVP) und Karl Stix (Burgenland, SPÖ) in der Therme Blumau. Thema: eine Entlastungstrasse für die Verkehrsverbindung zwischen der A 2-Abfahrt Ilz und dem Grenzübergang Heiligenkreuz.

Die Umsetzung einer Schnellstraße wurde nun immer wahrscheinlicher, woraufhin sich – wie von Tauber vorhergesagt – zahlreiche Kritiker bemerkbar machten. Die Bürgerinitiative „Allianz gegen S 7“ wurde unter Sprecher Johann Raunikar gegründet, die sich vor allem aufgrund der großflächigen Bodenversiegelung an der Errichtung der Schnellstraße störten.

2002

Die Erstellung des Vorprojektes (Trassenfindung) für die Schnellstraße und Umwelt-Verträglichkeitsprüfungen (UVP) etc. werden 2002 beauftragt.

2003

Mehrere Monate später, im Jänner 2003, startet die Trassenfindung für die Entlastungsverbindung zwischen A 2 und Grenze.

2006

Im Jahr 2006 laufen schließlich die Detailplanungen für die Bauwerke sowie die Tunnelanlagen des Schnellstraßenprojekts an.

2008

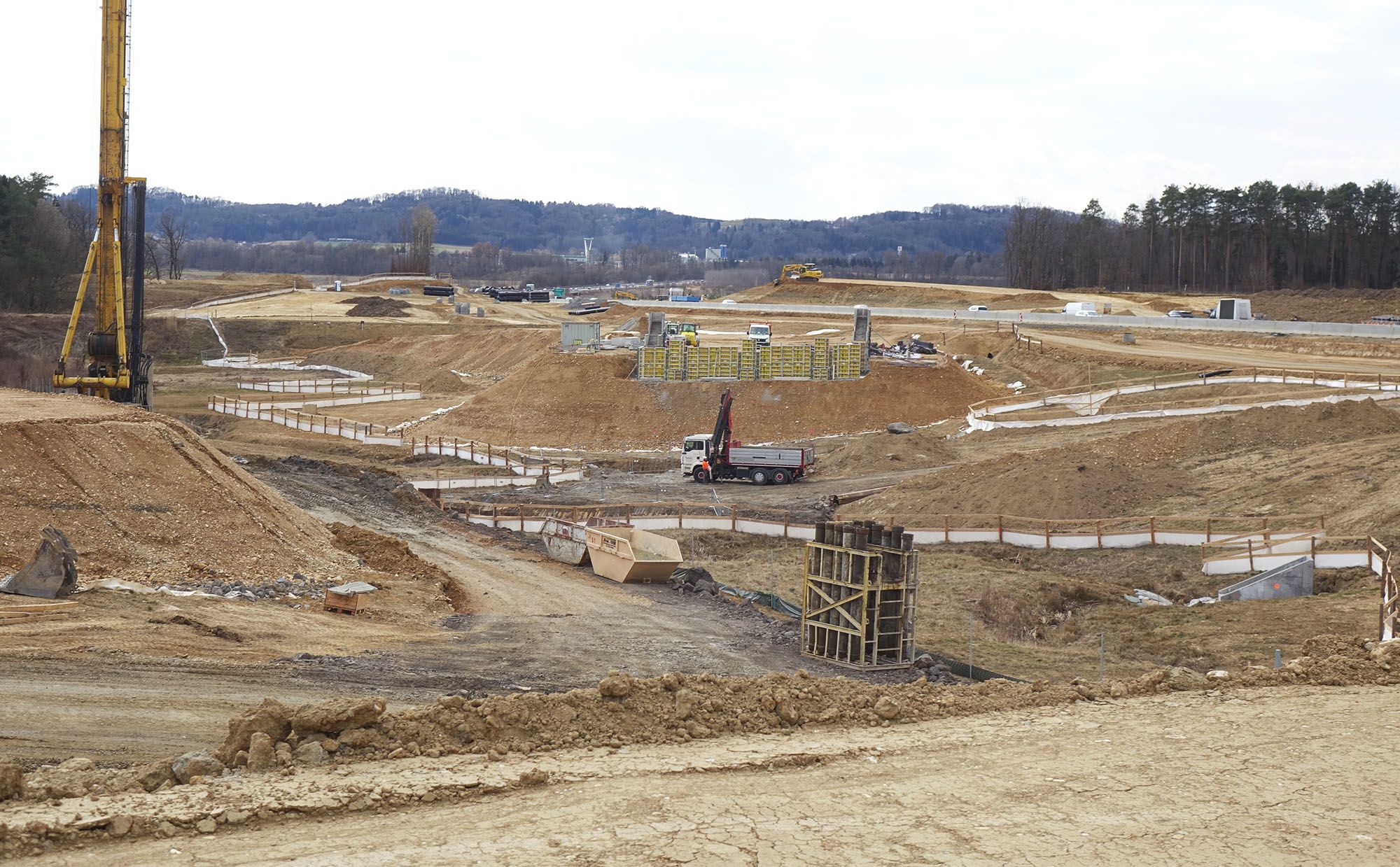

Im Abschnitt West werden 2008 Bodenerkundungen durchgeführt – aus damaliger Sicht sollte der Bau eigentlich 2010 starten.

2009

Wie schon 2005 beim Grenzübergang Heiligenkreuz, protestieren die Projektgegner auch 2009 – nun beim Kreisverkehr in Rudersdorf. Mit weißen Bannern, auf denen etwa „Thermenland oder Transitland?“ zu lesen ist, blockieren sie die Straße.

2011/12

Das UVP-Verfahren für den Westabschnitt wird positiv abgeschlossen, der Bau soll nun im Frühjahr 2012 starten. Doch der Verwaltungsgerichtshof hebt den UVP-Bescheid 2012 nach einer Beschwerde von Projektgegnern aus formalen Gründen auf.

2015

Es gibt erneut grünes Licht. Kurz vor den Landtagswahlen im Jahr 2015 wollen die Landeshauptleute Franz Voves und Hans Niessl (beide SPÖ) Handlungsfähigkeit beweisen und laden im Mai zum Spatenstich. Danach herrscht wieder Stillstand.

Bis zum Baustart 2018 sollten es noch zahlreiche weitere Beschwerden und Einwände werden, die die Errichtung auch maßgeblich verzögerten. Erst 2017 waren die Verfahren, laut Asfinag, endgültig abgewickelt, dann konnten die Ausschreibungen und Vorbereitungen gestartet werden. Nach dem Baustart kam es zwar immer noch zu juristischen Auseinandersetzungen zwischen den Bauherren und Gegnern, diese sorgten allerdings kaum noch für Verzögerungen.

2018

Acht Jahre später, als ursprünglich geplant, erfolgt nun im Sommer 2018 der Baustart. Los geht es mit dem Knoten A 2/S 7.

2019

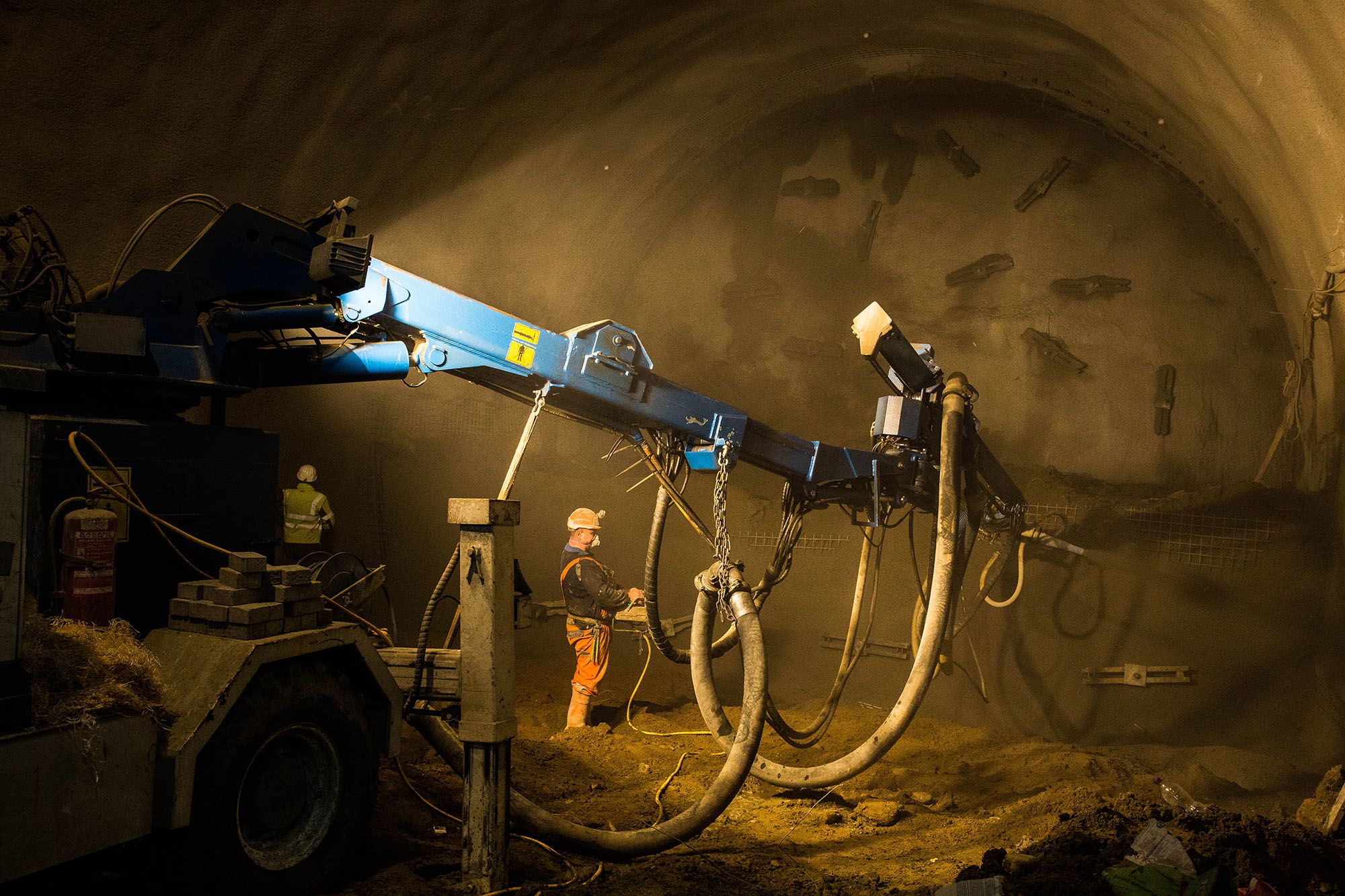

Auch beim größten und aufwendigsten Baulos, dem Tunnel Rudersdorf, starten Anfang 2019 die Bauarbeiten.

2020

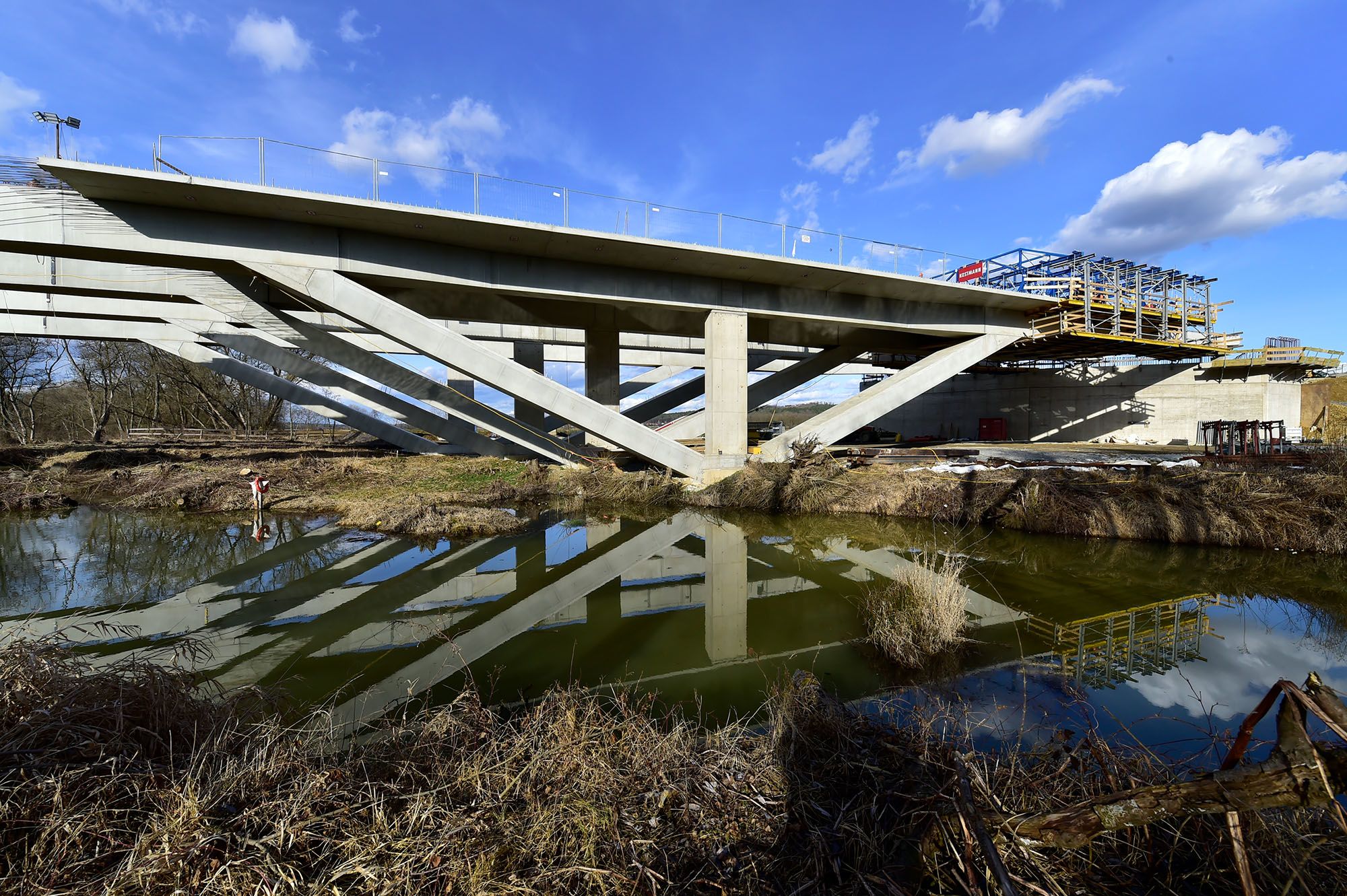

Die im Jahr davor begonnene Errichtung der Klappbrücken über Lafnitz und Lahnbach läuft auf Hochtouren.

2021

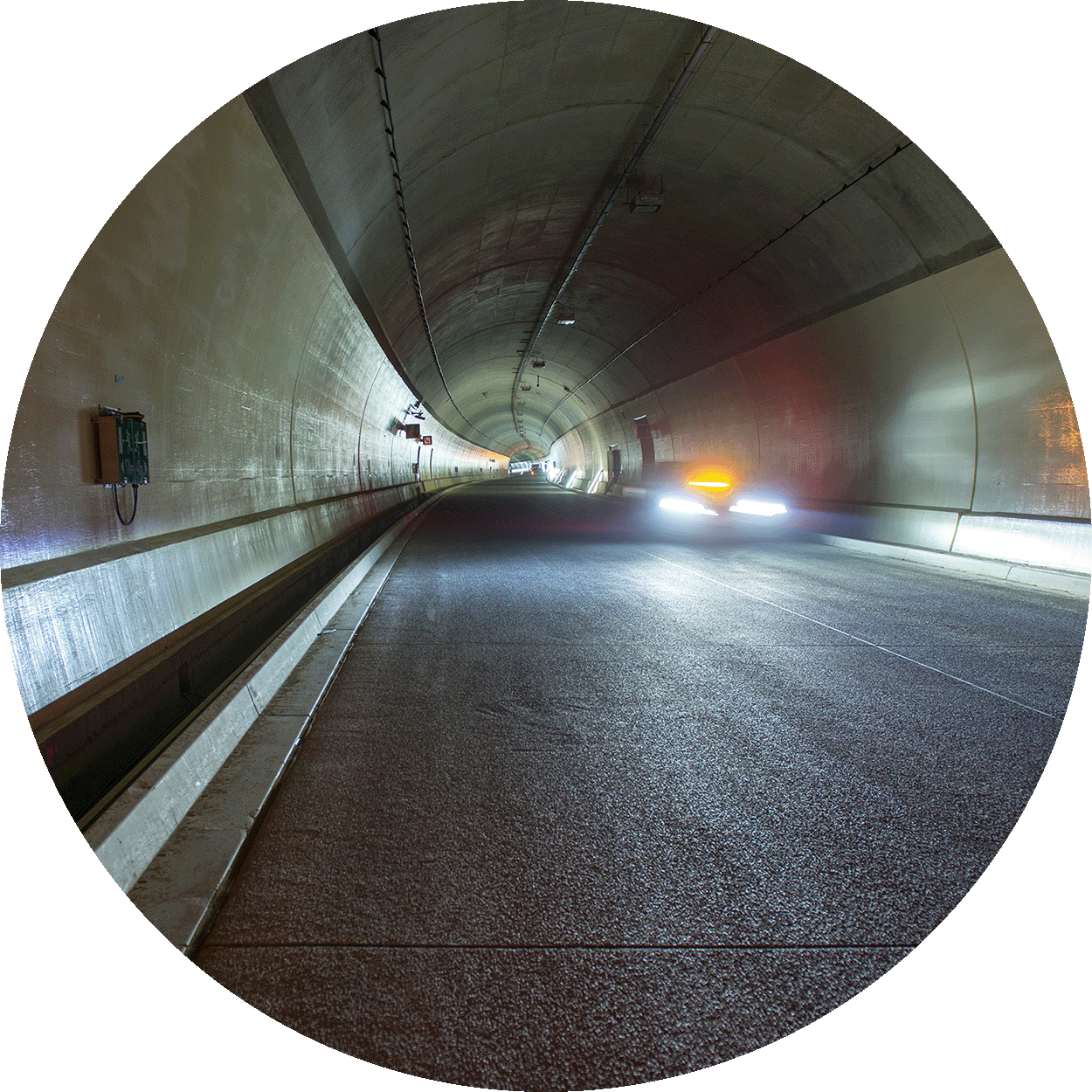

In der Nord- sowie der Südröhre des Tunnels Rudersdorf (Foto) wird der Durchbruch gefeiert, zudem läuft die Errichtung der Unterflurtrasse Speltenbach.

2022

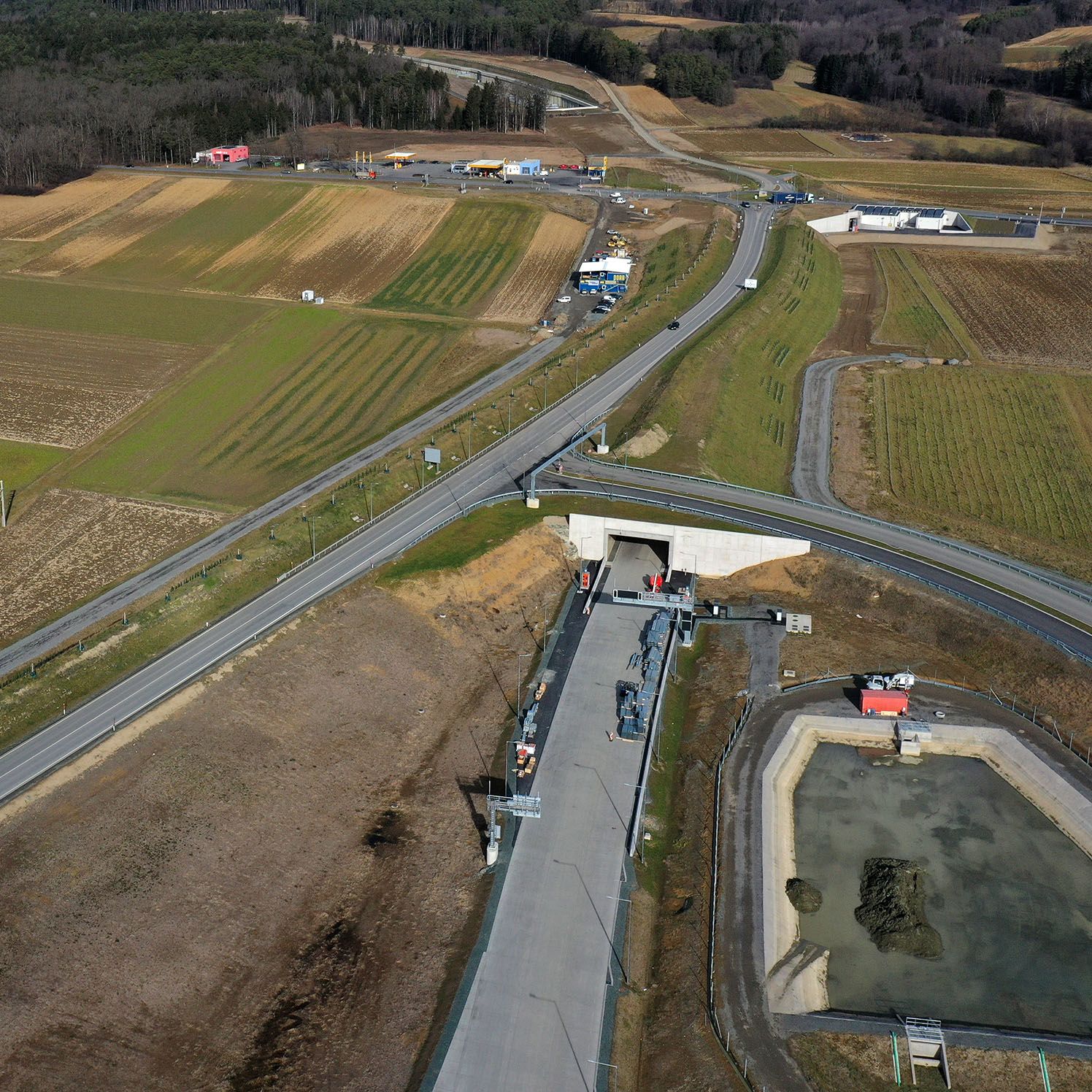

2022 beginnen die Arbeiten an der Unterflurtrasse Königsdorf, nachdem schon 2020 der Spatenstich für den gesamten Abschnitt Ost erfolgt war.

2023

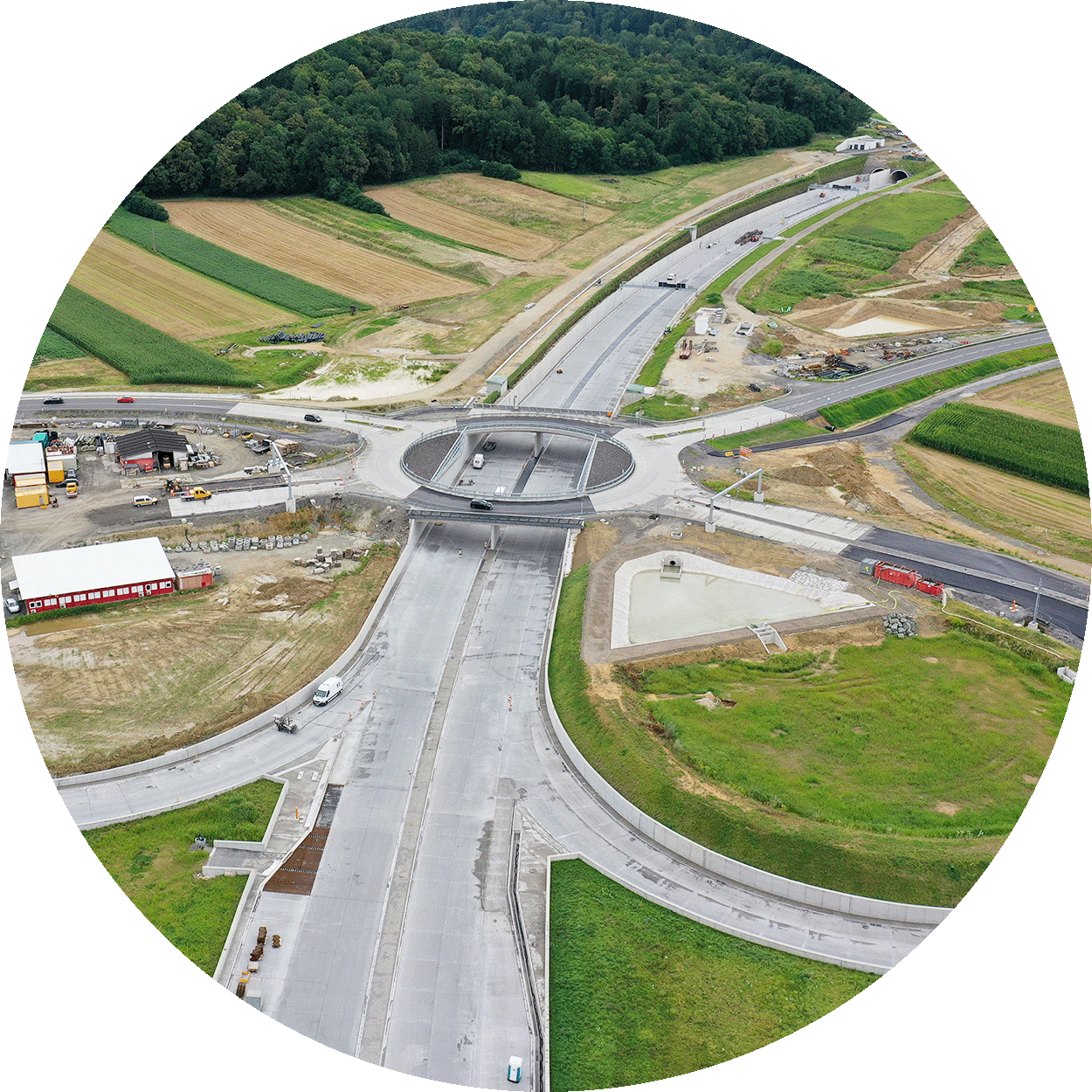

Der Westabschnitt der S 7 ist aus baulicher Sicht abgeschlossen. Lediglich letzte Tests werden noch durchgeführt, um die Straße für den Verkehr freizugeben.

2024

Am 22. März wird der Westteil der Fürstenfelder Schnellstraße offiziell eröffnet. Einen Tag später erfolgt die Verkehrsfreigabe der Entlastungsstraße bis zur provisorischen Anbindung nahe Rudersdorf.

2025

Am 20. September fahren erste Fahrzeuge auch über den Ostabschnitt. Die provisorische Anbindung in Rudersdorf wird rückgebaut. Die Bauarbeiten der Schnellstraße sind damit endgültig abgeschlossen.

Anfang 2020 hatte die Coronapandemie den Arbeiten einen Dämpfer versetzt. Ein kurzzeitiger Baustopp war die Folge, wodurch sich vor allem die Errichtung der Klappbrücken über die Lafnitz und den Lahnbach deutlich verzögerte. Bereits wenige Monate später konnten jedoch die Bauarbeiten zuerst teilweise und anschließend wieder vollständig aufgenommen werden. Übrigens: In der Hochphase der Arbeiten waren bis zu 1000 Personen gleichzeitig direkt am Bau beteiligt.

570.000

Kubikmeter Beton wurden für die Schnellstraße in etwa verbaut. Damit könnte der Stubenbergsee zu gut einem Drittel aufgefüllt werden.

Die jahrelangen Verzögerungen sorgten in Kombination mit der Teuerung und den Anpassungen an den Stand der Technik über die vergangenen Jahre auch für den Anstieg der Gesamtkosten, wie die Asfinag bestätigt. Gegenüber dem Zahlenwerk aus der Zeit rund um den Spatenstich 2015 sind sie von rund 600 bis 630 Millionen um mehr als ein Viertel auf rund 900 Millionen Euro gestiegen.

Ein neuer Raum für Tiere und Pflanzen

Um der Kritik an der Bodenversiegelung entgegenzuwirken, präsentierten die Bauträger bereits in der Anfangsphase die Pläne für sogenannte Ausgleichsflächen. In Summe werden durch den Bau knapp 100 Hektar (ein Quadratkilometer) an Boden versiegelt. Als Ausgleich wurden jedoch rund um die Fürstenfelder Schnellstraße neue Flächen an Wäldern, Wiesen und Sümpfen geschaffen (insgesamt 530 Hektar).

Der Großteil der Fläche ist Wald, da für die Errichtung der S 7 zahlreiche Bäume gefällt werden mussten. Teilweise wurden jedoch auch Wiesenflächen als Ganzes abgetragen und an anderer Stelle „neu verpflanzt“, was die Eingewöhnung für die heimischen Tierarten erleichtern sollte. Mit der Umsiedelung der Tiere, darunter allein rund 15 verschiedene Amphibienarten, wurde bereits vor den Bauarbeiten begonnen. Nun gelten die Ausgleichsflächen entlang der S 7 als ein Paradies für seltene Vögel, darunter Kiebitz und Flussseeschwalbe, aber auch der Seeadler. Mehr als 120 verschiedene Vogelarten hätten sich bereits angesiedelt. „Die Flächen werden in Absprache mit Ökologen gepflegt und gemäht, damit die Vögel nicht gestört werden“, erklärte Asfinag-Pressesprecher Walter Mocnik.

Neben den Ausgleichsflächen wurden auch Sicherheitsvorkehrungen für die Überquerung der Tiere getroffen. So führen zwei Wildbrücken über die Schnellstraße. Zudem erstrecken sich auf Höhe Speltenbach auch sogenannte Fledermausschutzwände. „Wir werden das wahrscheinlich sogar extra beschriften, damit sich die Menschen nicht wundern, warum mitten auf der Strecke nur vereinzelt Lärmschutzwände hochgezogen wurden“, erklärt Yvonne Monsberger, Projektleiterin. Diese signalisieren den Tieren, statt über die Straße darunter durch – durch die Fledermaustunnel – zu fliegen. Zudem wurde ein sogenanntes „Amphibienleitsystem“ entlang der Strecke errichtet, wodurch Frösche und Co nur schwer auf die Schnellstraße gelangen können.

Die ersten Tunnelfeuerwehren des Burgenlandes

Durch die Errichtung der drei Tunnel entlang der Fürstenfelder Schnellstraße wurden auch Sicherheitsvorkehrungen notwendig, die bisher weder im Burgenland noch im Bezirk Hartberg-Fürstenfeld von Bedeutung waren. Für den Ernstfall mussten die örtlichen Einsatzkräfte eine sogenannte Grundausbildung Tunnel absolvieren und erhielten auch spezielle Fahrzeuge (RLF-T).

Für den Tunnel in Rudersdorf und die Unterflurtrasse in Königsdorf wurden vier neue Tunnelportalfeuerwehren ernannt. Inzwischen sind die Einsatzkräfte der Feuerwehren Rudersdorf-Ost, Deutsch Kaltenbrunn-Ort, Rudersdorf-Berg, Eltendorf und die Stadtfeuerwehr Jennersdorf auf Einsätze unter Tag vorbereitet. Für den steirischen Teil und damit für die Unterflurtrasse Speltenbach ist die Freiwillige Feuerwehr Fürstenfeld verantwortlich.

Gewerbeparks entlang der Schnellstraße

Insgesamt vier Gewerbeparks entlang der neuen Schnellstraße wurden errichtet. Erste Unternehmen angesiedelt haben sich bereits beim „neuen Einfahrtstor nach Fürstenfeld“. Neben einem Park&Ride mit 40 Pkw-Stellplätzen und einer Bushaltestelle wurde beim Spatenstich 2022 auch bereits die Eröffnung einer McDonald’s-Filiale verkündet.

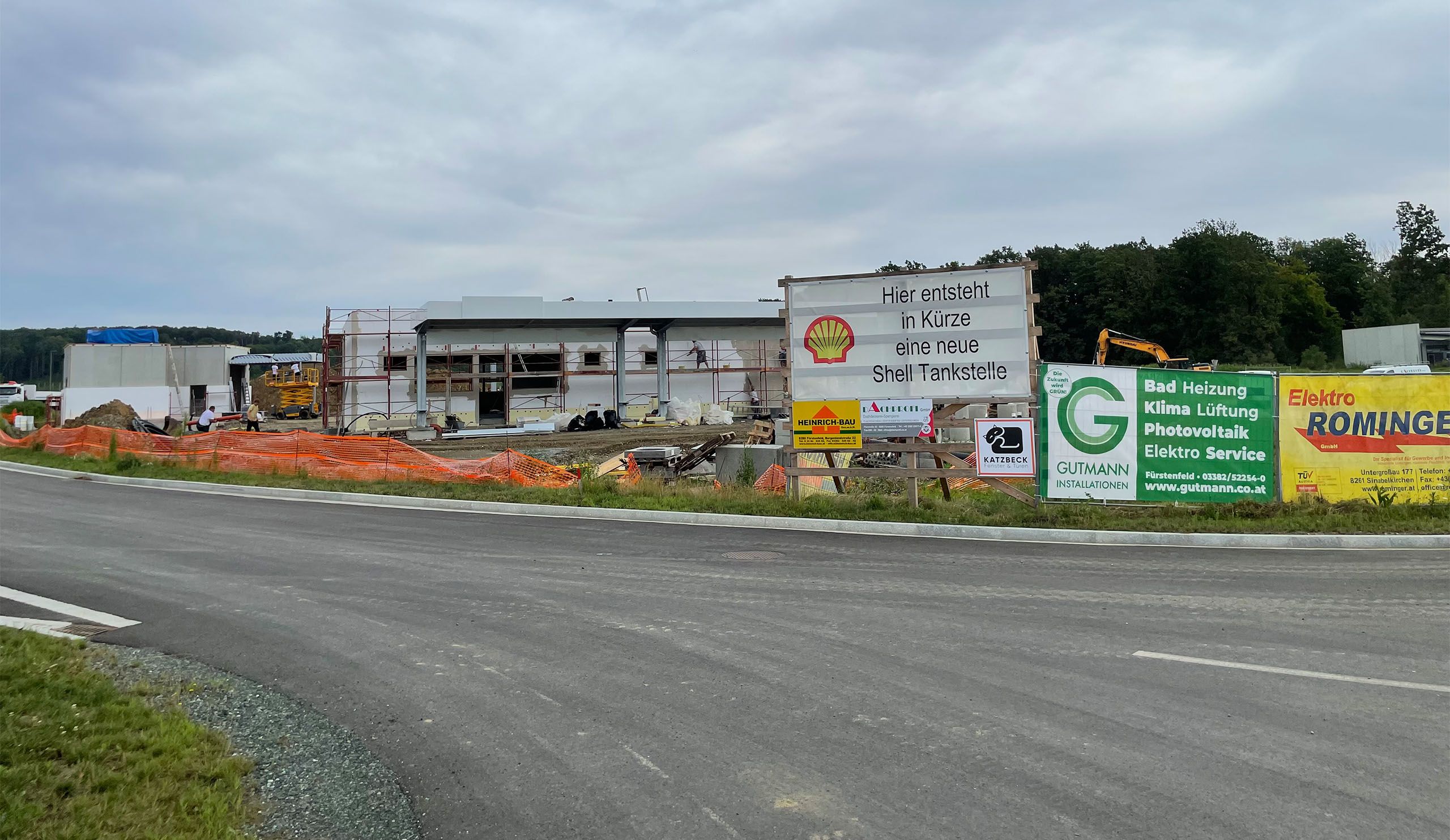

Dazu gesellten sich zwei Tankstellen (Shell und Jet). Inzwischen hat auch das Unternehmen Fandl-Hendl mit der Errichtung einer neuen Firmenzentrale im Gewerbepark Fürstenfeld begonnen, Gerüchten zufolge habe zudem die Knapp AG Interesse. Laut dem Ortschef seien auch zahlreiche weitere Unternehmen an dem neuen Standort interessiert und es würden Verhandlungen laufen.

Eröffnung des McDonald's-Standortes beim neuen Gewerbepark Fürstenfeld

Eröffnung des McDonald's-Standortes beim neuen Gewerbepark Fürstenfeld

Seit der Fürstenfelder Gewerbepark spruchreif ist, regt sich auch immer wieder Widerstand. Vor allem die Grünen der Stadtgemeinde kritisierten von Anfang an die dadurch notwendige Bodenversiegelung. Ein neues Einkaufszentrum, das ebenfalls an der Anschlussstelle errichtet werden soll, rief 2024 sogar den damaligen Vizekanzler Werner Kogler (Grüne) auf den Plan, der von einer „Zubetoniererei“ in der Thermenhauptstadt sprach.

Deutlich weniger Kritik, aber auch weniger Unternehmen verbuchen die anderen drei Gewerbeparks entlang der S 7. Beim „Businesspark Rudersdorf“ wurde eine Autobahnpolizei-Station eröffnet, die restlichen Flächen sind mit Stand August 2025 noch leer. Ähnlich auch das Bild in Königsdorf und Heiligenkreuz an der Lafnitz, hier hofft man mit der Eröffnung des Ostteils jedoch auf das Interesse von namhaften Unternehmen.

An den burgenländischen Anschlussstellen der S 7 wartet man noch auf Unternehmen, die sich ansiedeln möchten.

An den burgenländischen Anschlussstellen der S 7 wartet man noch auf Unternehmen, die sich ansiedeln möchten.

Generell zeigen sich Betreiber und Ortschefs optimistisch hinsichtlich der wirtschaftlichen Auswirkungen. Auch die Wirtschaftskammer Steiermark prognostiziert in einer Studie eine positive Entwicklung der Beschäftigungszahlen entlang der neuen Schnellstraße. Untermauert wird dies mit einer Umfrage unter Unternehmern (907 insgesamt), von denen 2024 42 Prozent der S 7 eine wichtige Bedeutung für ihren Betrieb attestierten.

Die weiteren Großprojekte der Asfinag

Das Investitionsvolumen der Fürstenfelder Schnellstraße übertraf bei Weitem die Kosten anderer Asfinag-Großprojekte aus jüngerer Vergangenheit: Die Sanierung und teilweise Neuerrichtung des Bosrucktunnels (A 9, zwischen der Steiermark und Oberösterreich) kostete rund 280 Millionen Euro. Dahinter reihen sich Sanierung und teilweiser Neubau des Gleinalmtunnels (A 9, 260 Millionen Euro) sowie der Ausbau der Murtal Schnellstraße S 36 (165 Millionen Euro) ein.

Auch wenn man die zukünftigen Asfinag-Projekte betrachtet, sticht die S 7 weiterhin heraus. Denn in den kommenden Jahren sind fast ausschließlich Sanierungsarbeiten bereits bestehender Tunnelketten, wie etwa Semmering und Pack, geplant. Als Großprojekt führt man vor allem den Lückenschluss der S 36 zwischen Judenburg und St. Georgen an. Geplant ist, 2027 zu starten und den Bau 2032 abzuschließen. In dieser Zeit sollen drei Tunnel an der Strecke errichtet werden. Bisher war hier von einem Investitionsvolumen von rund 370 Millionen Euro die Rede, allerdings dürfte auch dieses Projekt inflationsbedingt deutlich teurer werden, wie die Asfinag bestätigte.

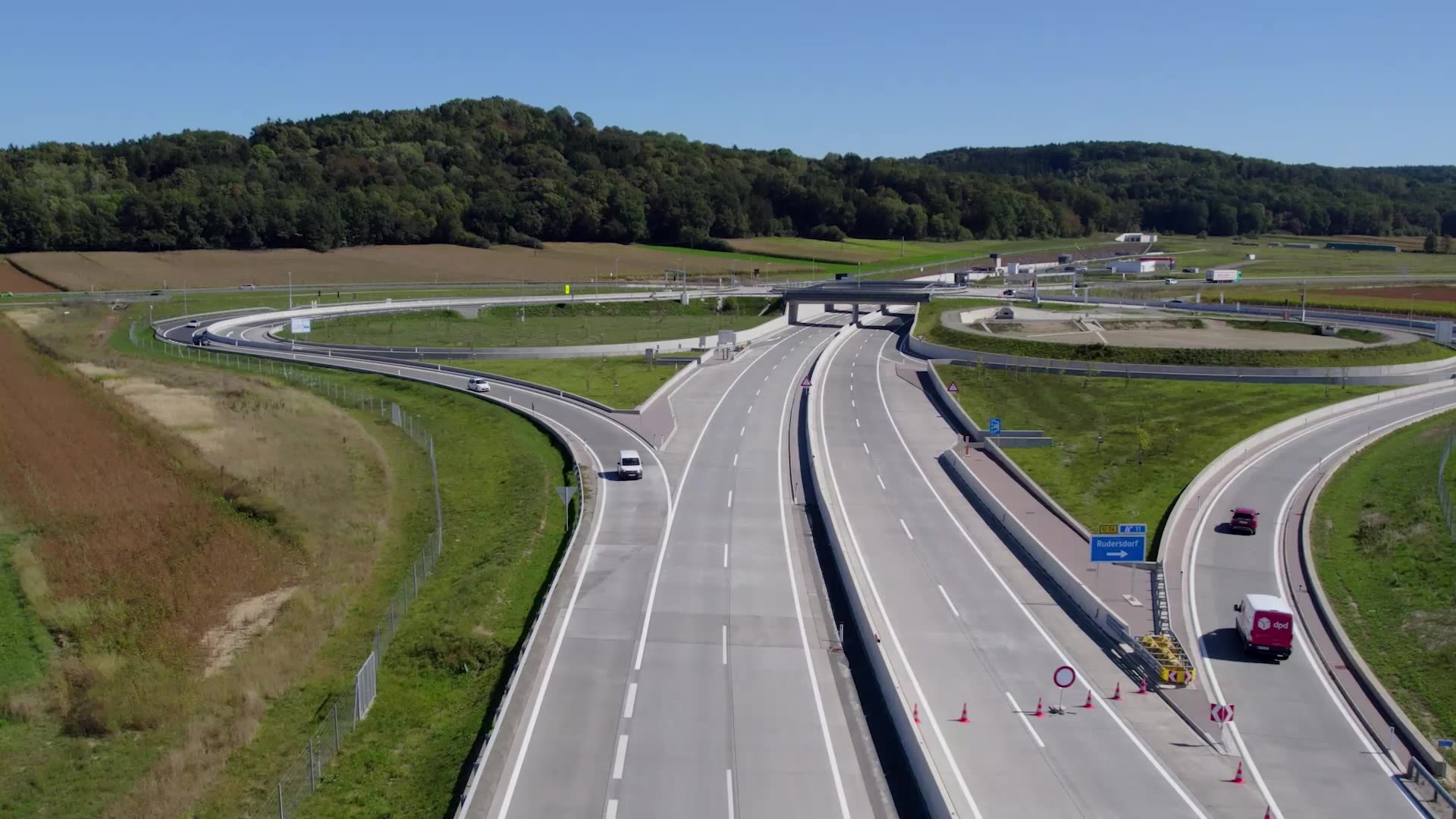

Blick auf das Portal des Tunnels Rudersdorf, die provisorische Anschlussstelle bei Dobersdorf und eine der drei Großbrücken

Blick auf das Portal des Tunnels Rudersdorf, die provisorische Anschlussstelle bei Dobersdorf und eine der drei Großbrücken

Karte: Eva Wabscheg, Asfinag

Quellen: Asfinag, Kleine Zeitung
